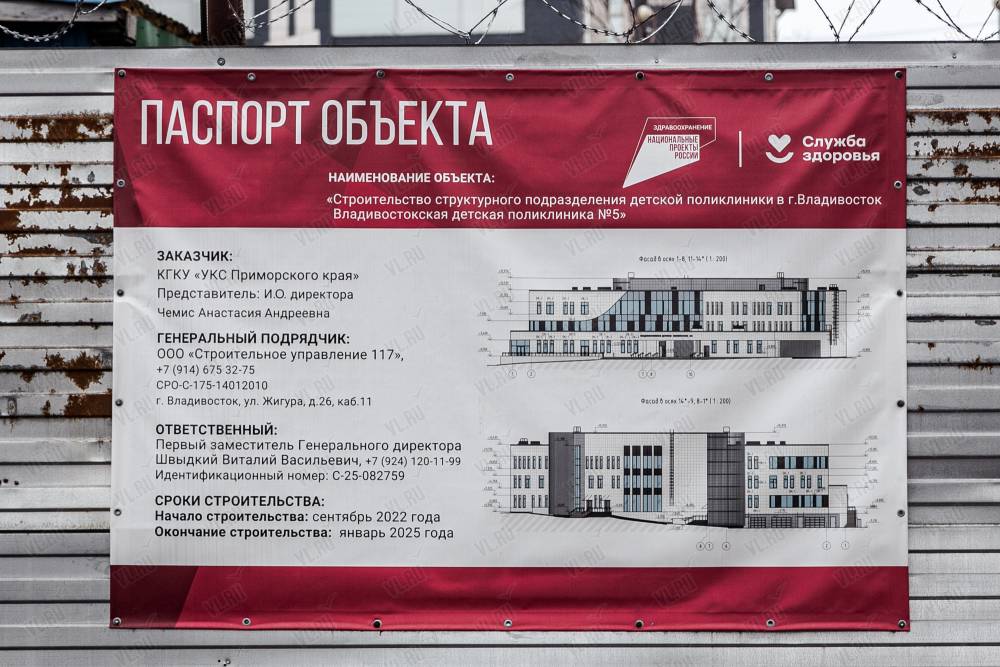

| Заказчик | КГКУ "УКС Приморского края" |
| Генподрядчик | ООО "СУ 117" |
| Дата начала строительства | сентябрь 2022 г. |
| Дата окончания строительства | 2 квартал 2026 г. |
Информация об объекте:

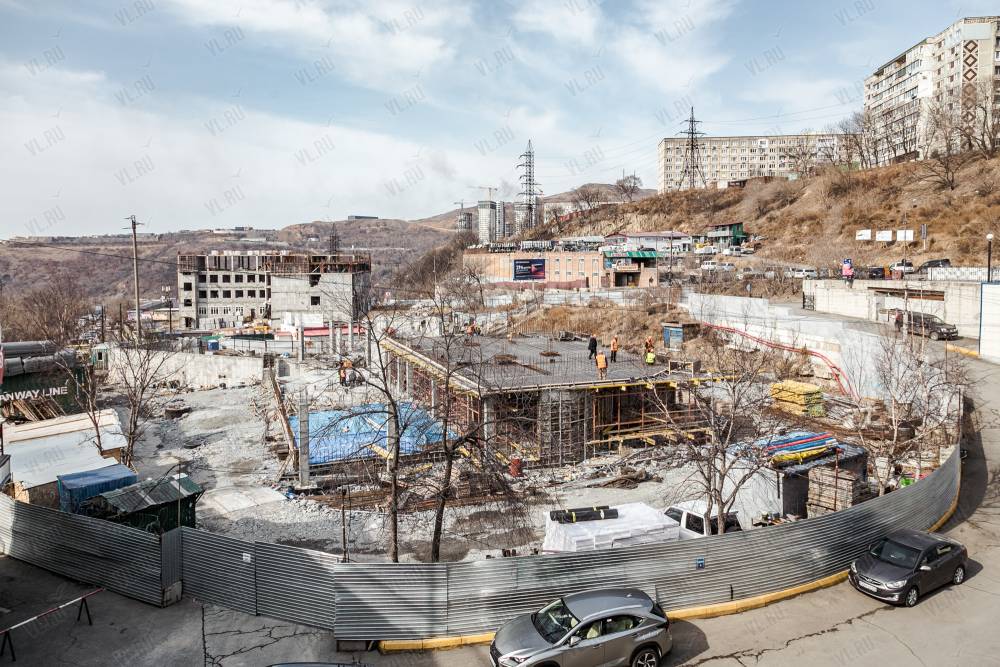

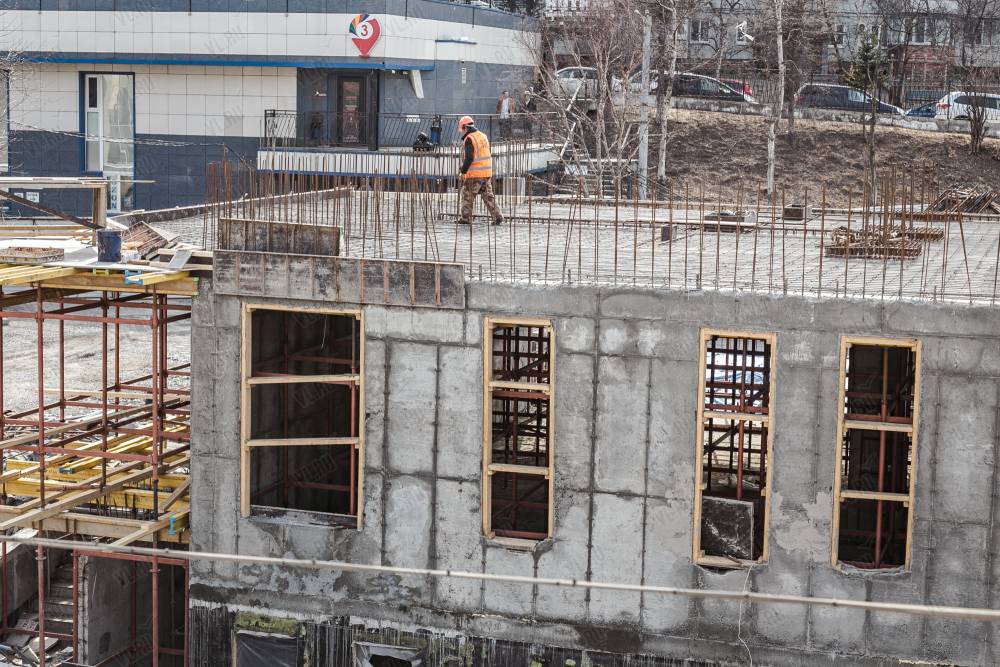

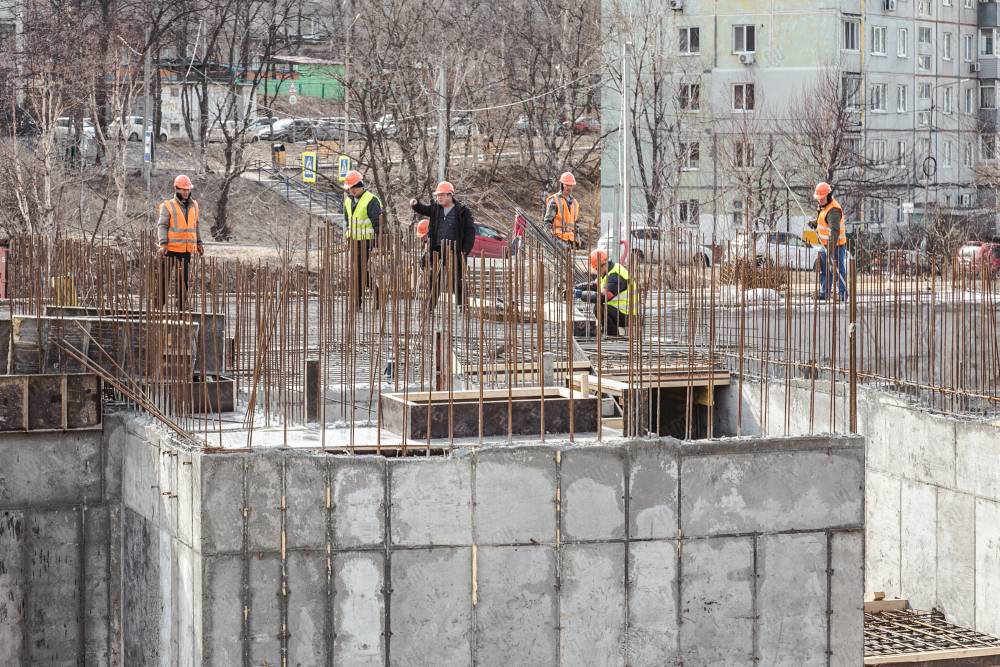

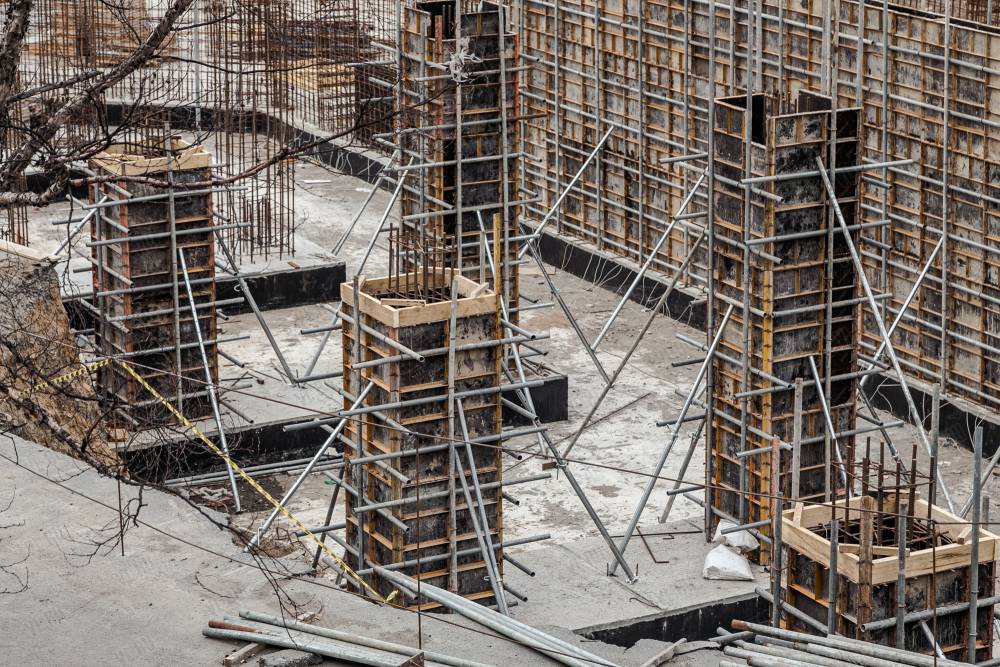

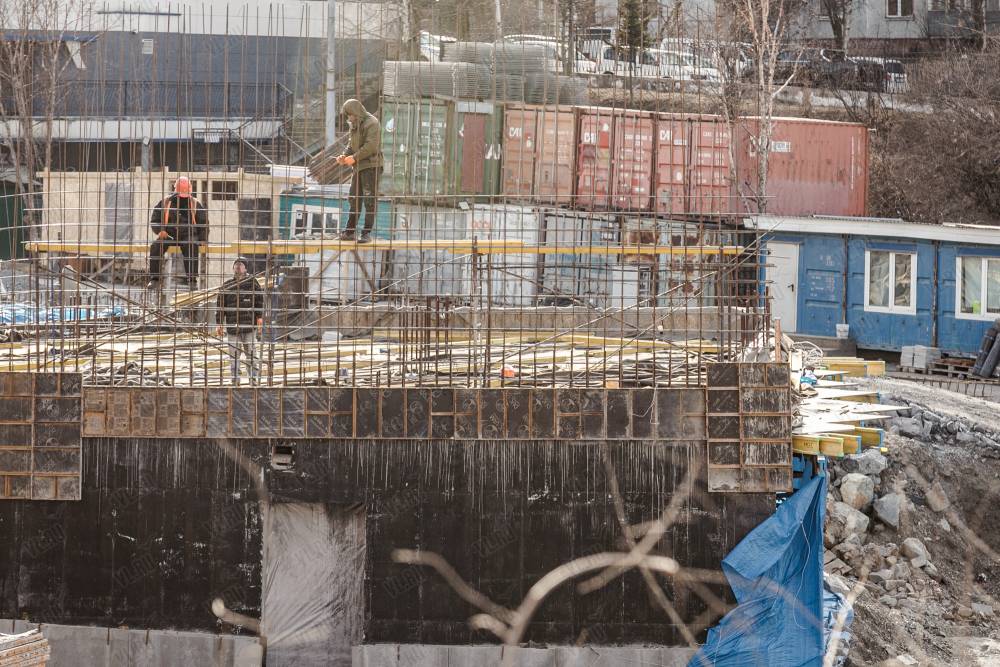

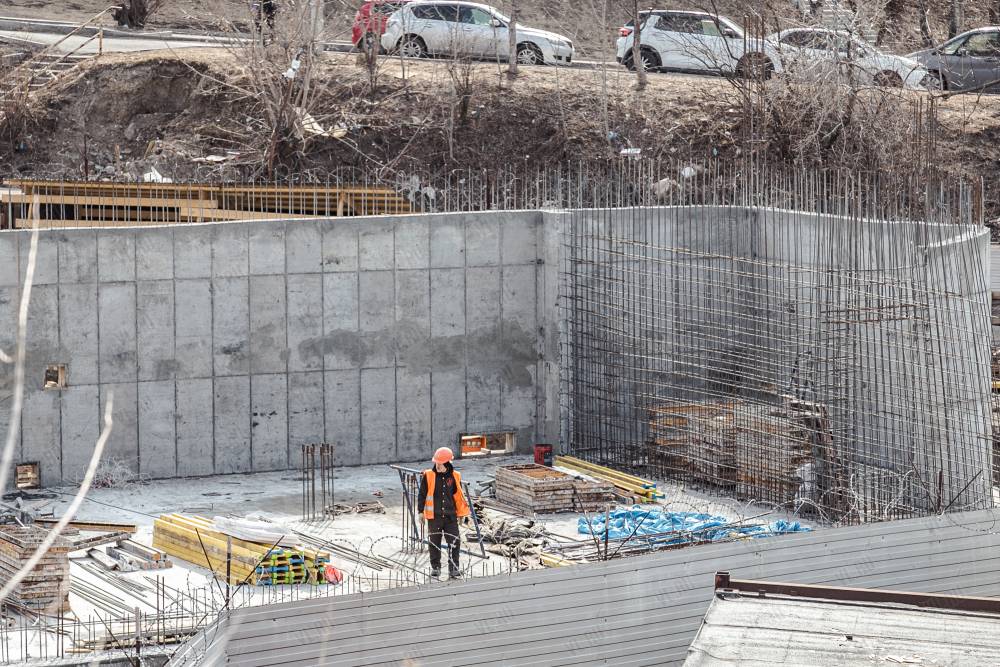

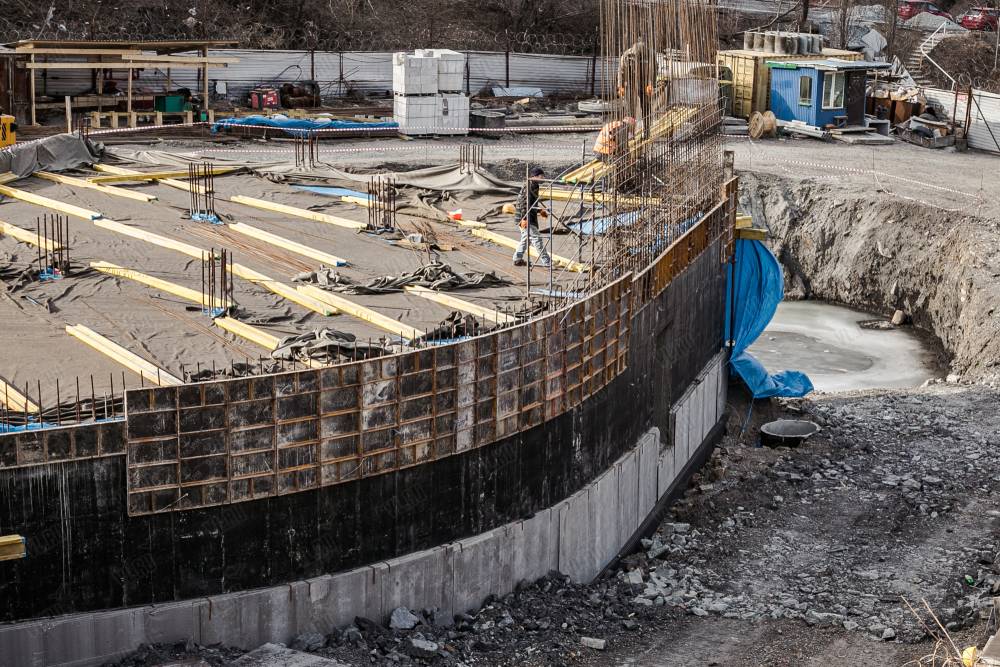

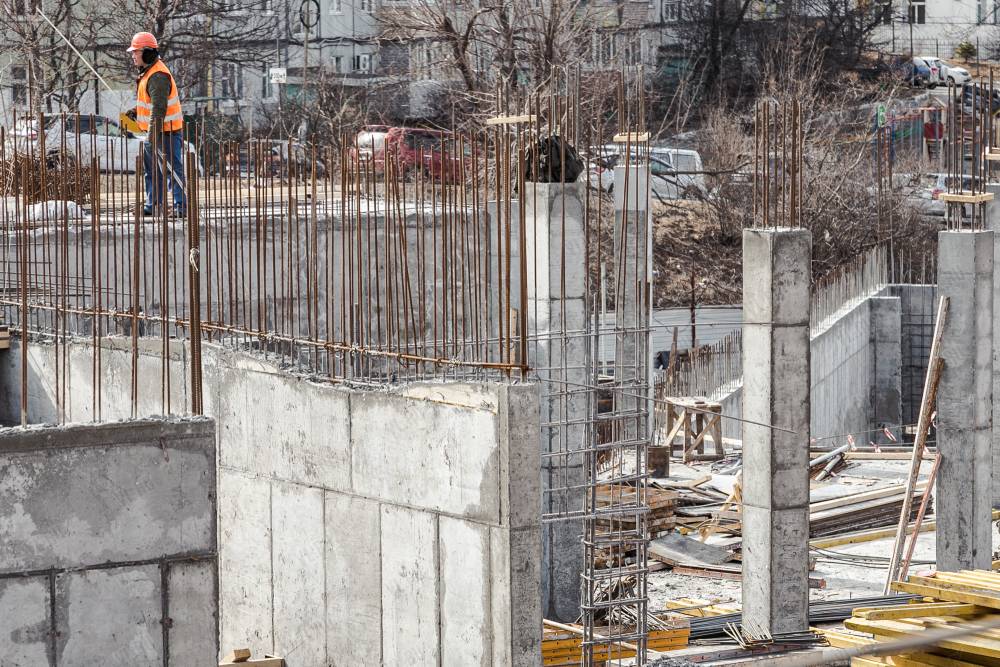

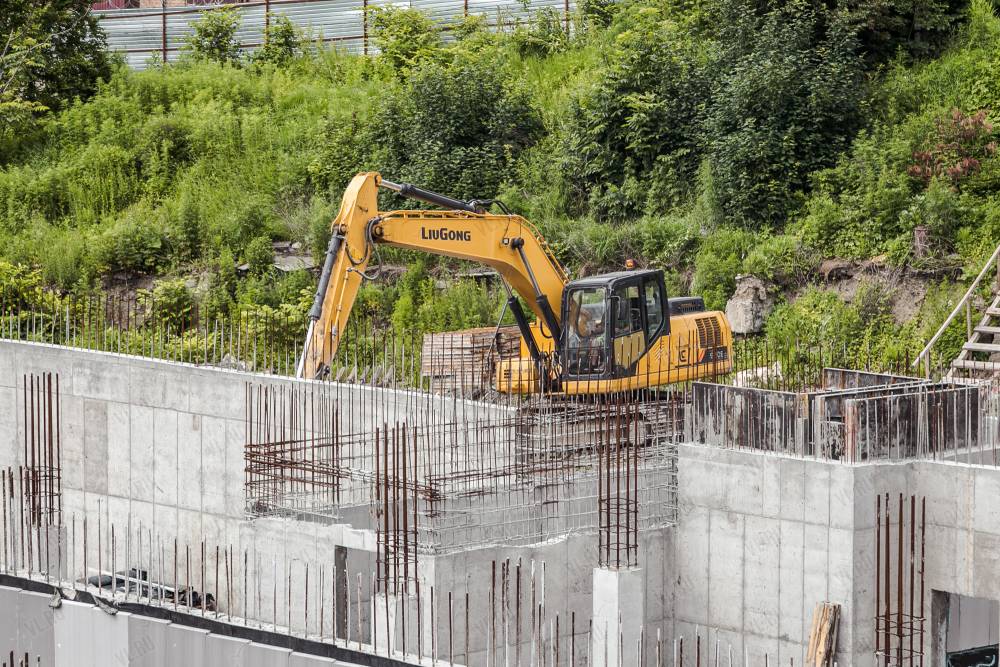

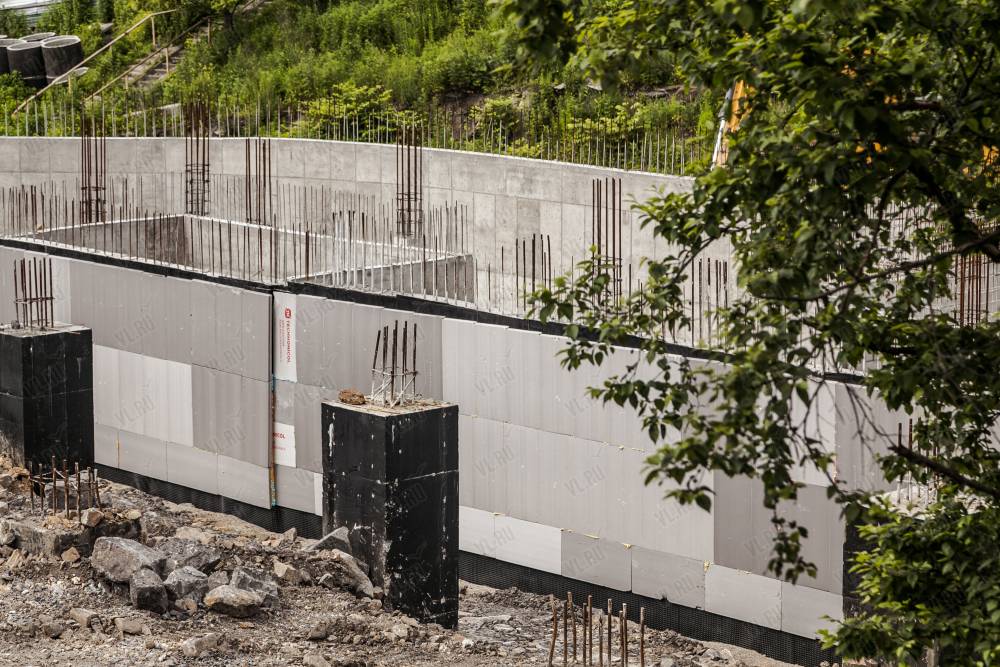

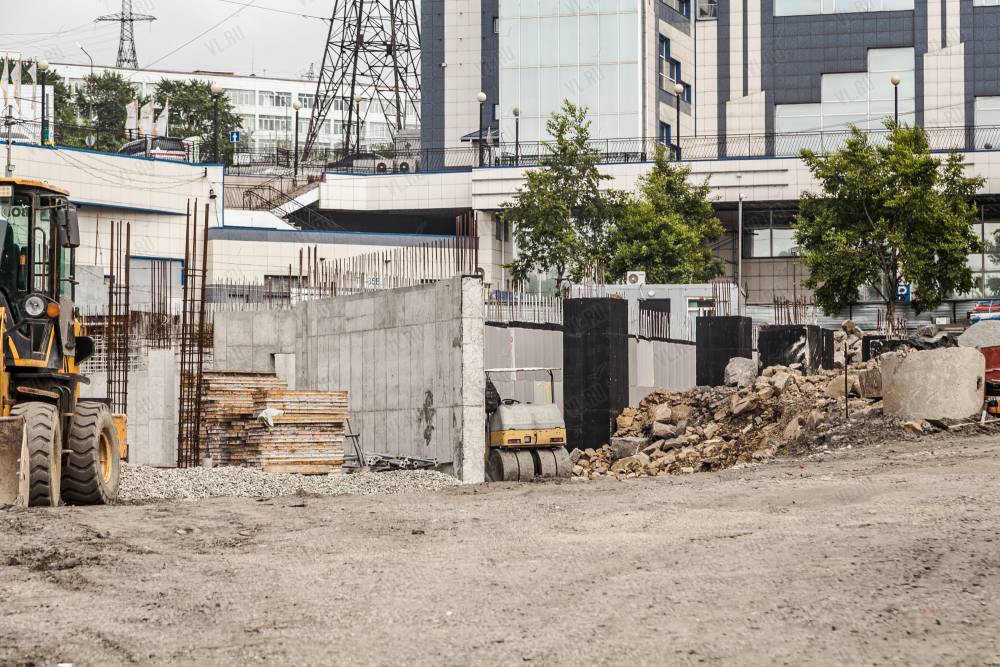

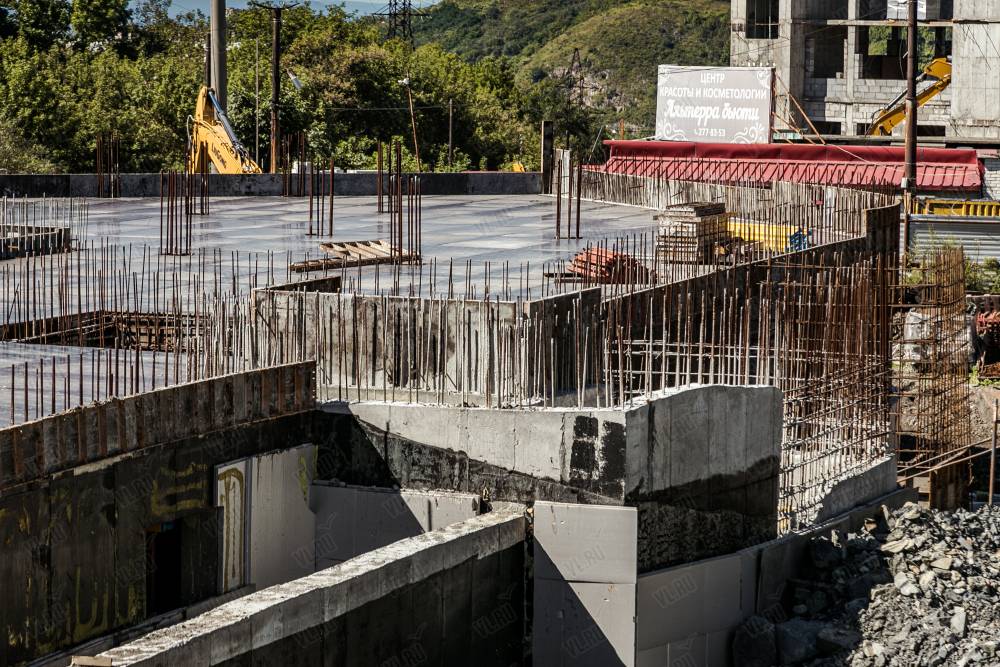

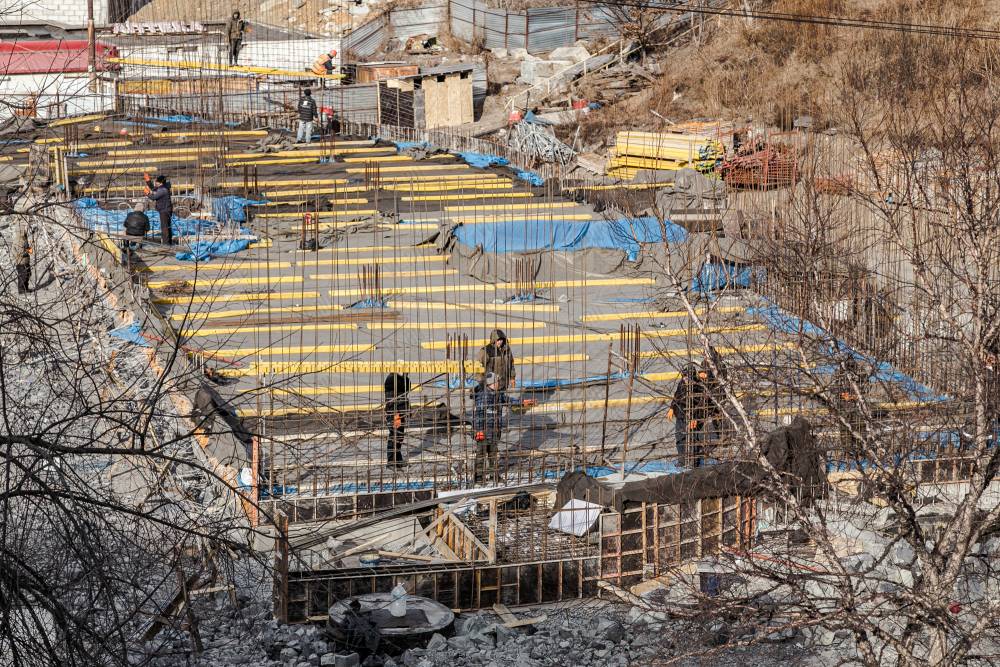

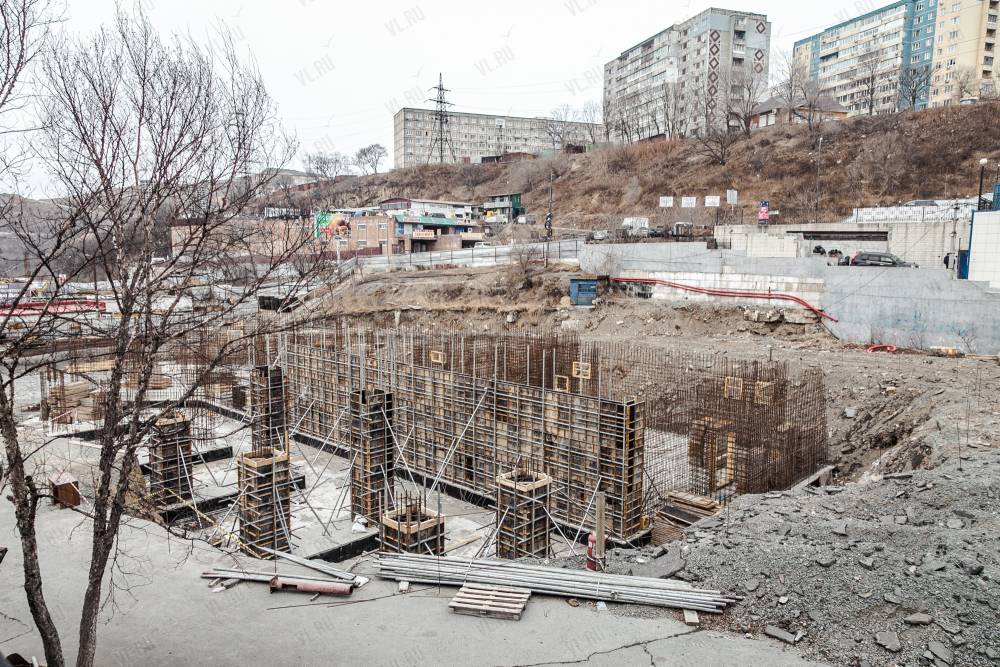

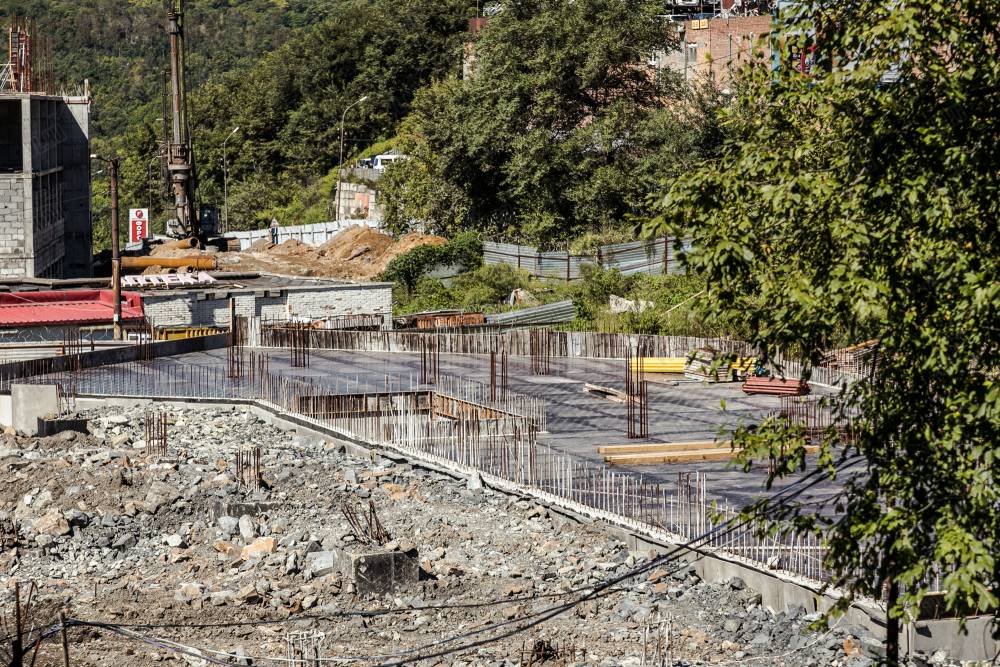

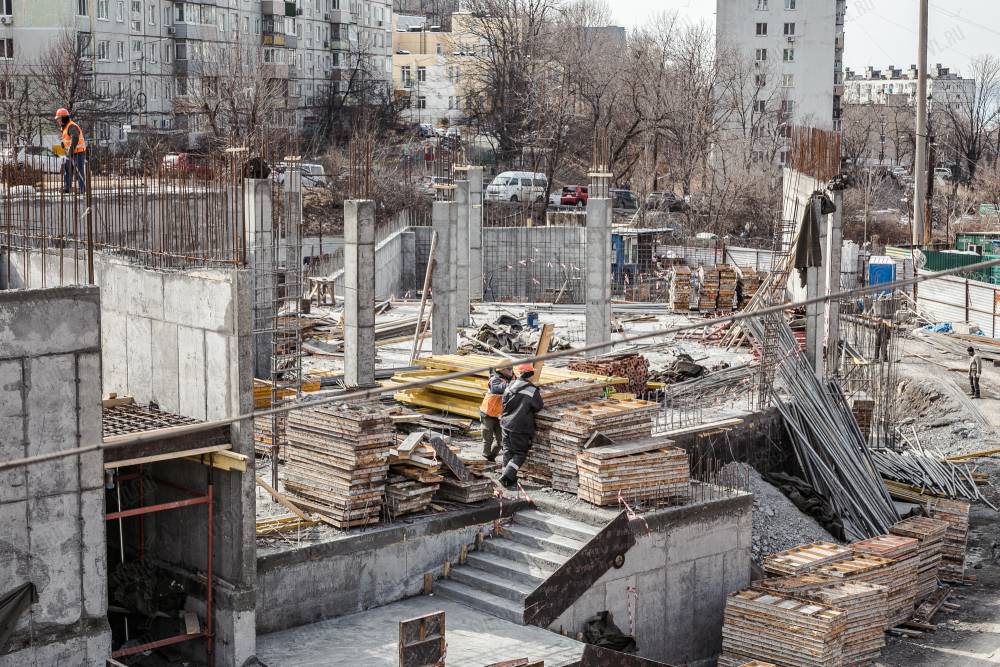

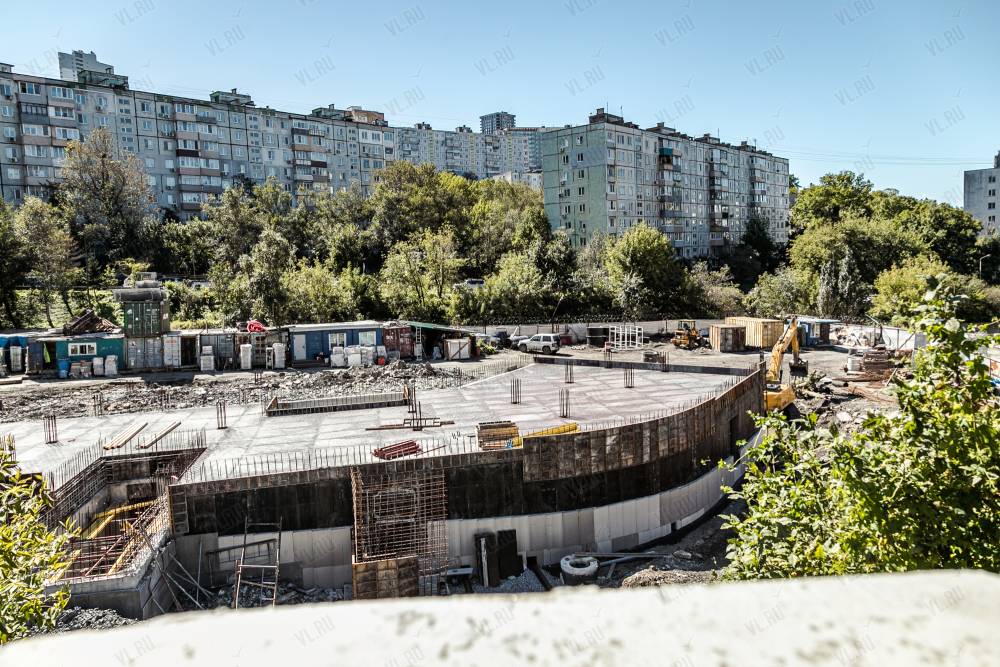

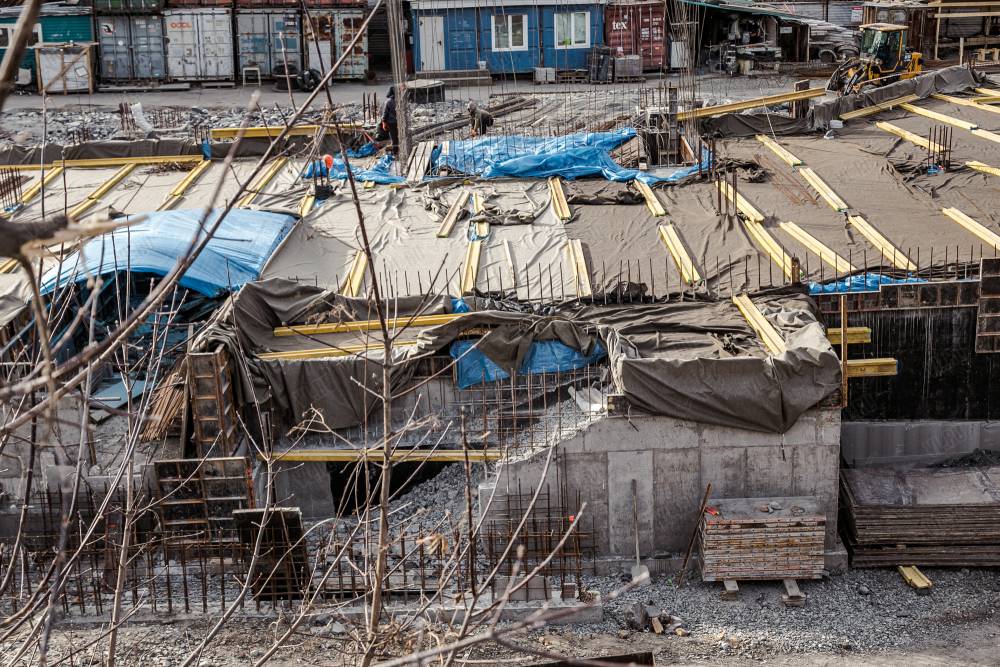

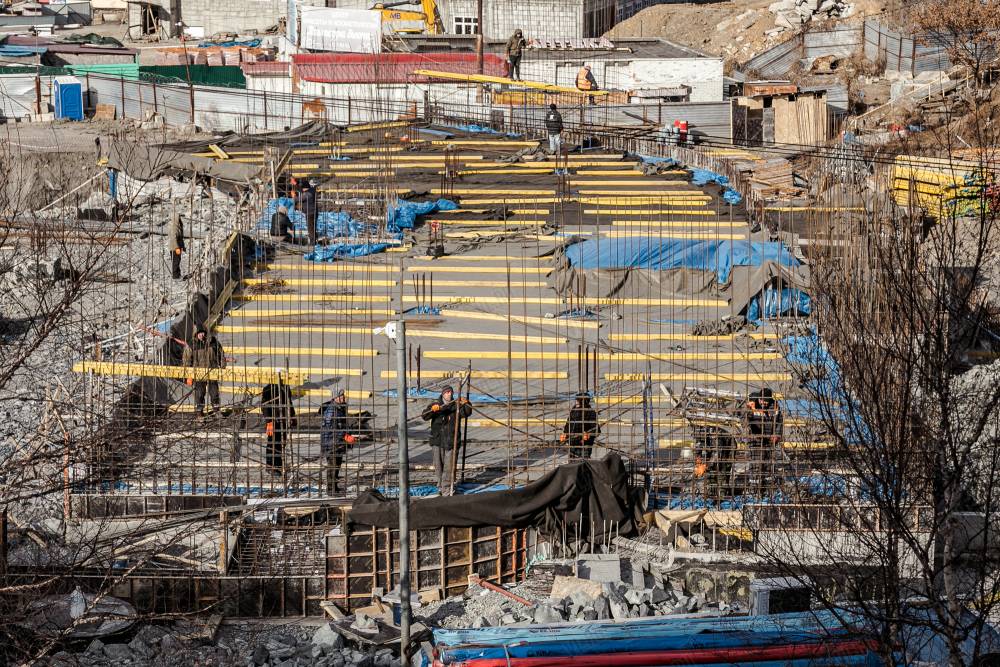

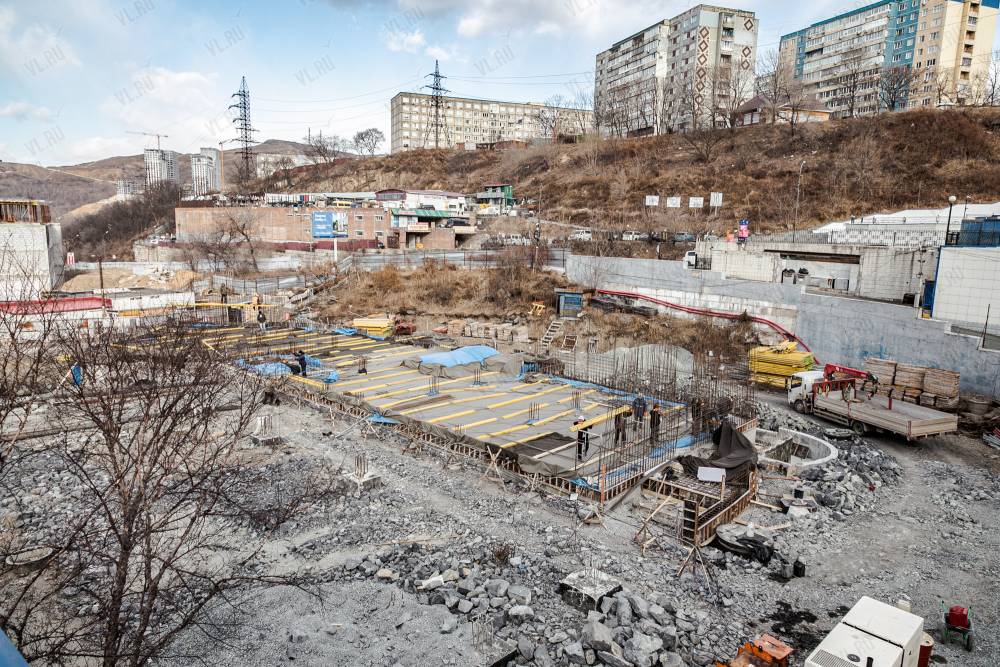

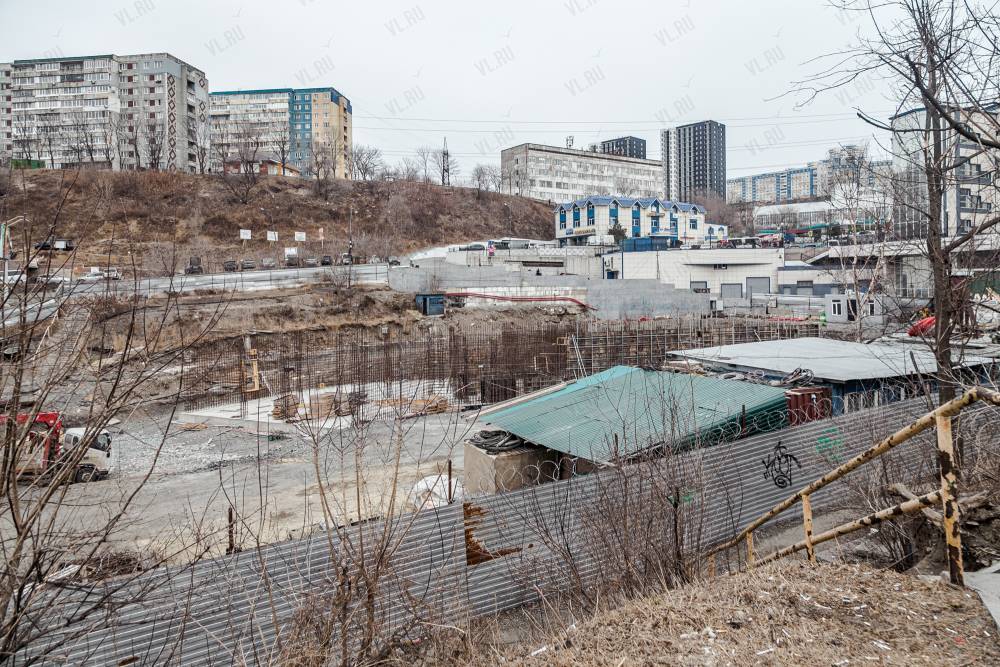

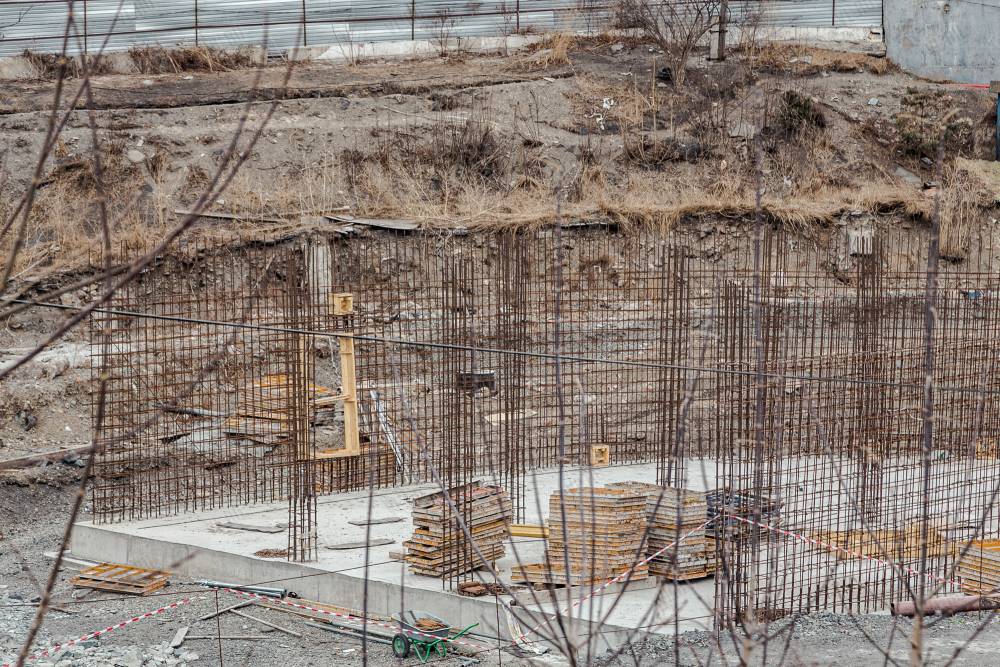

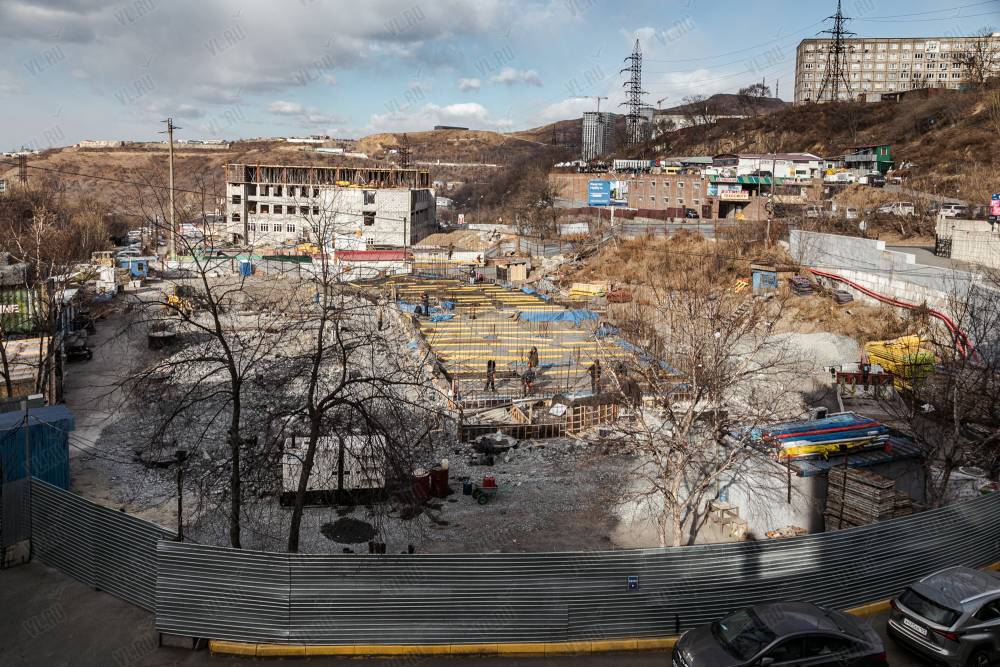

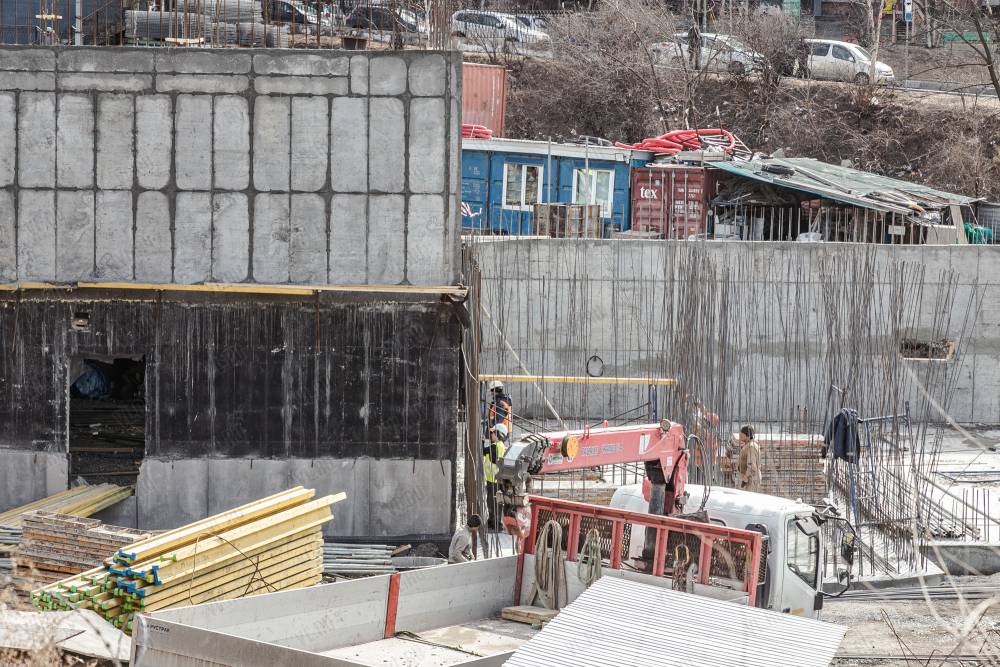

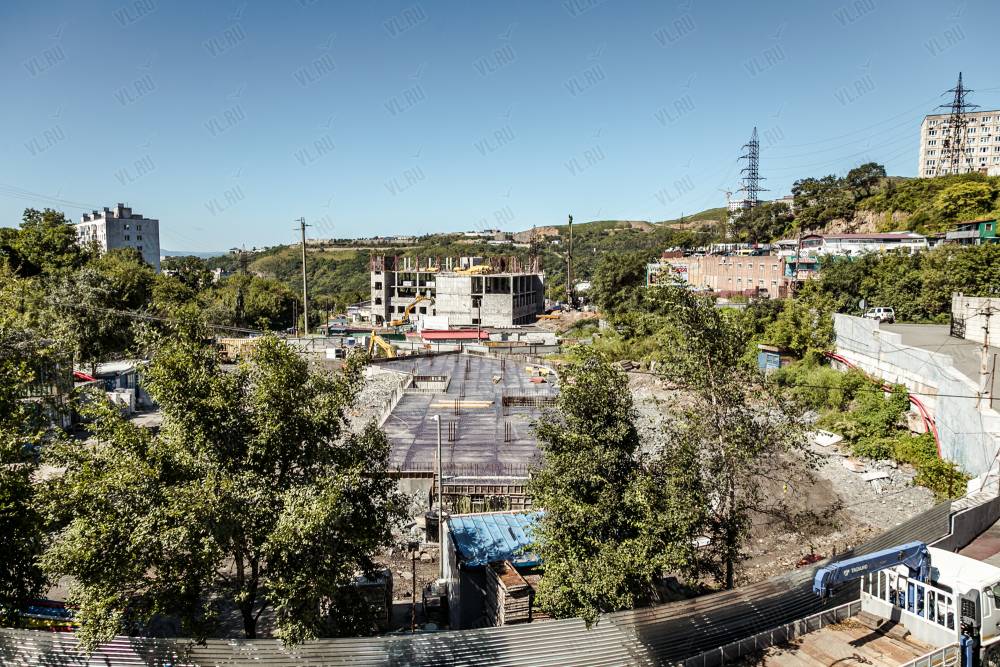

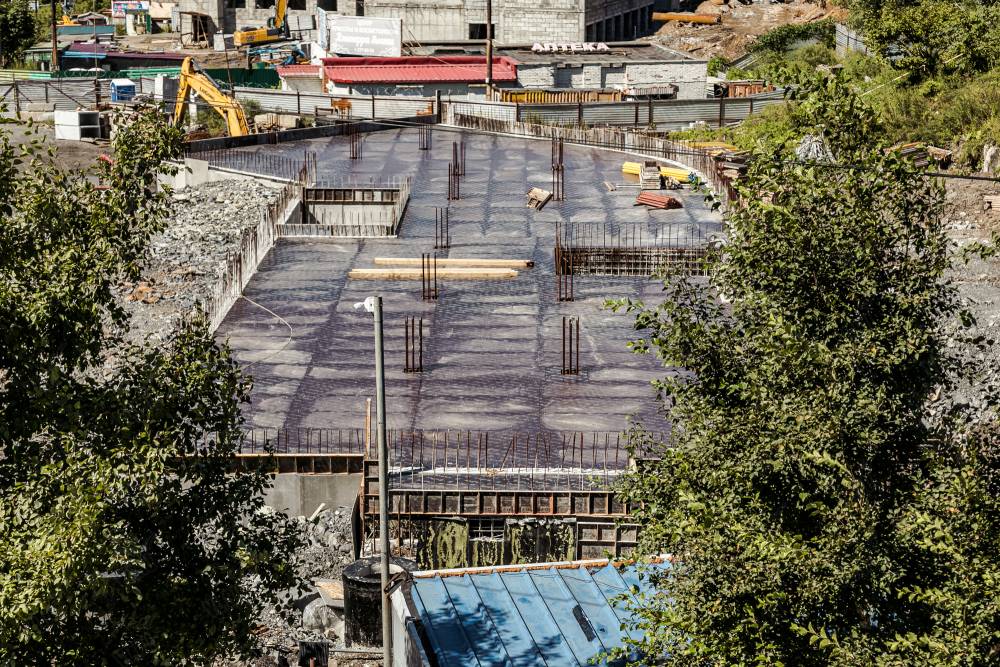

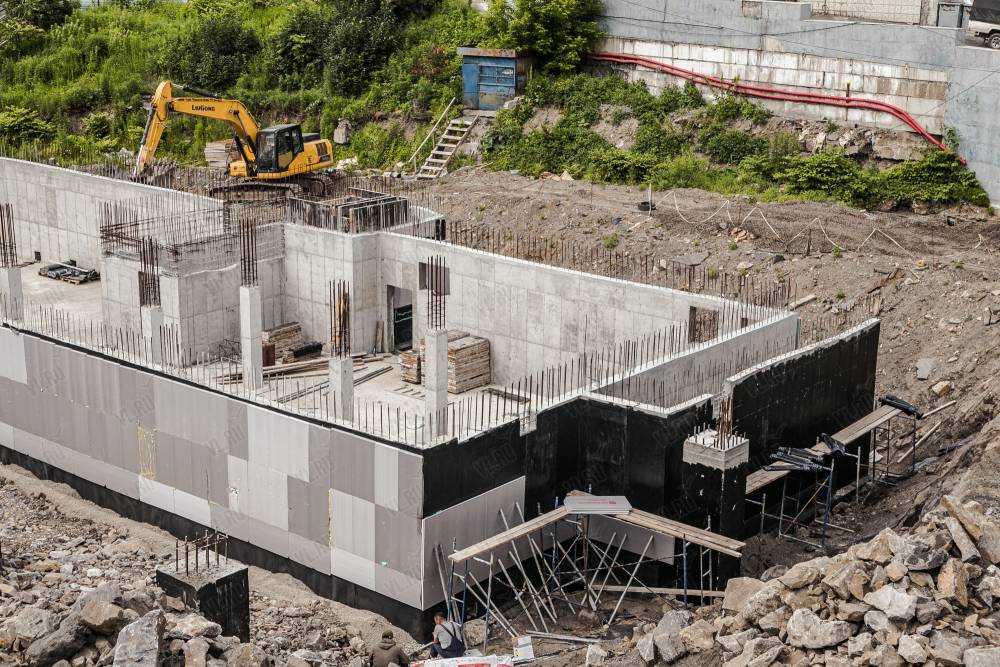

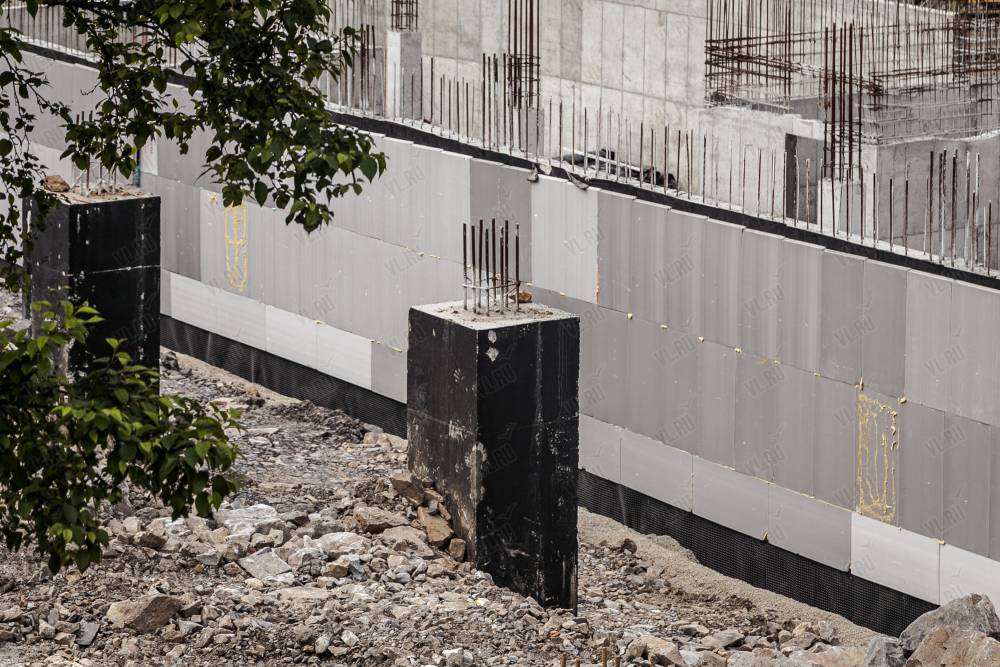

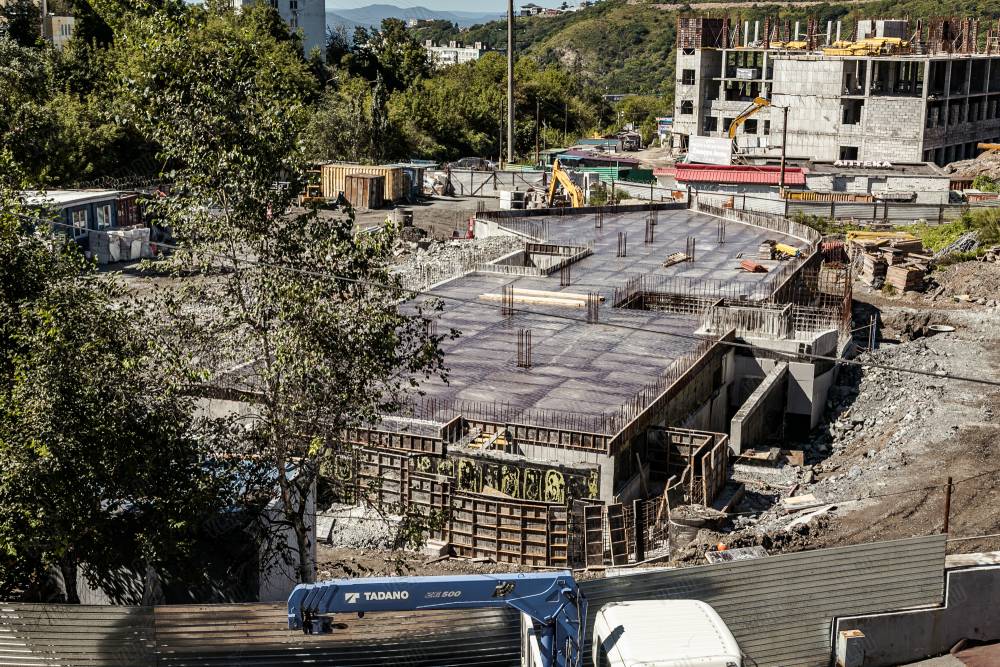

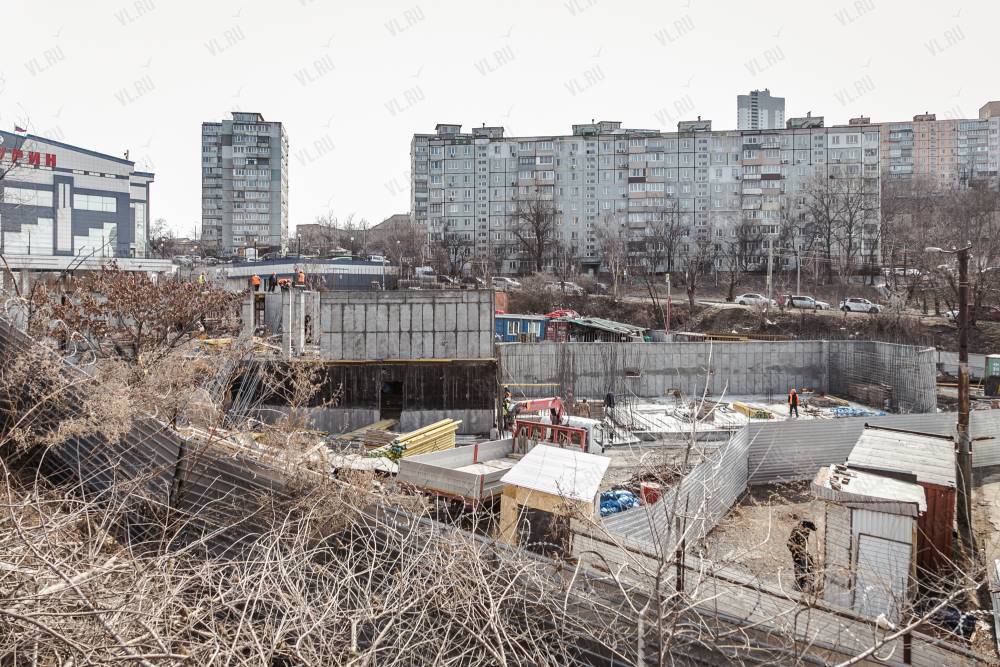

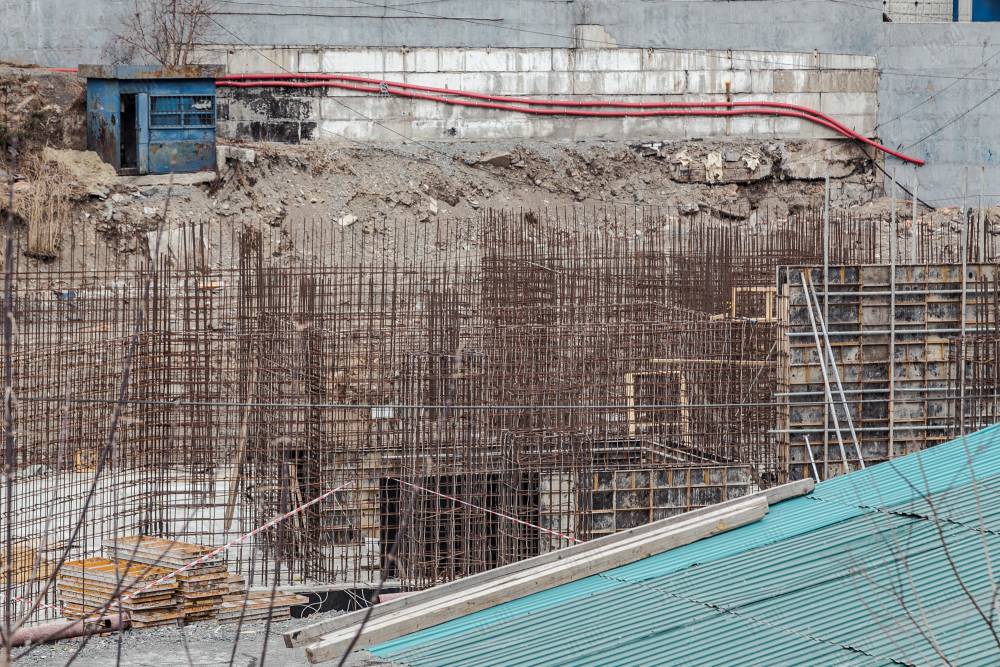

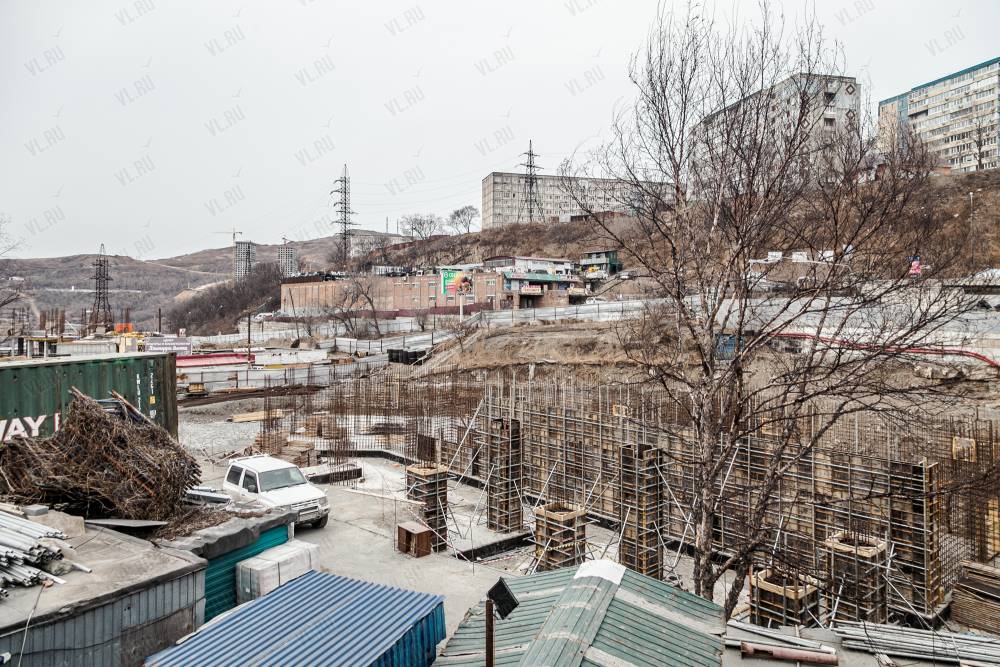

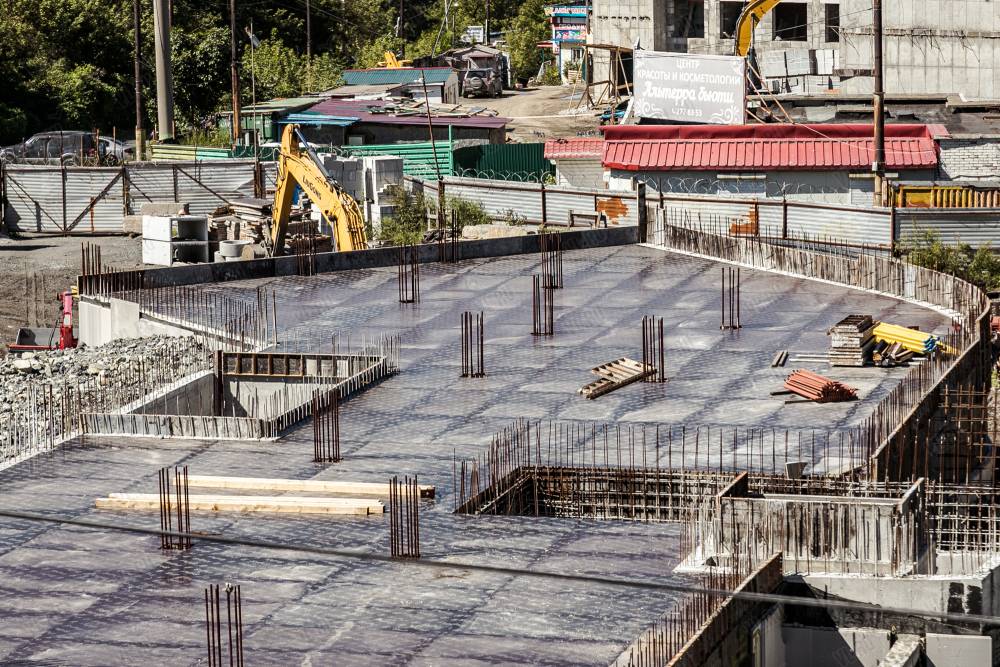

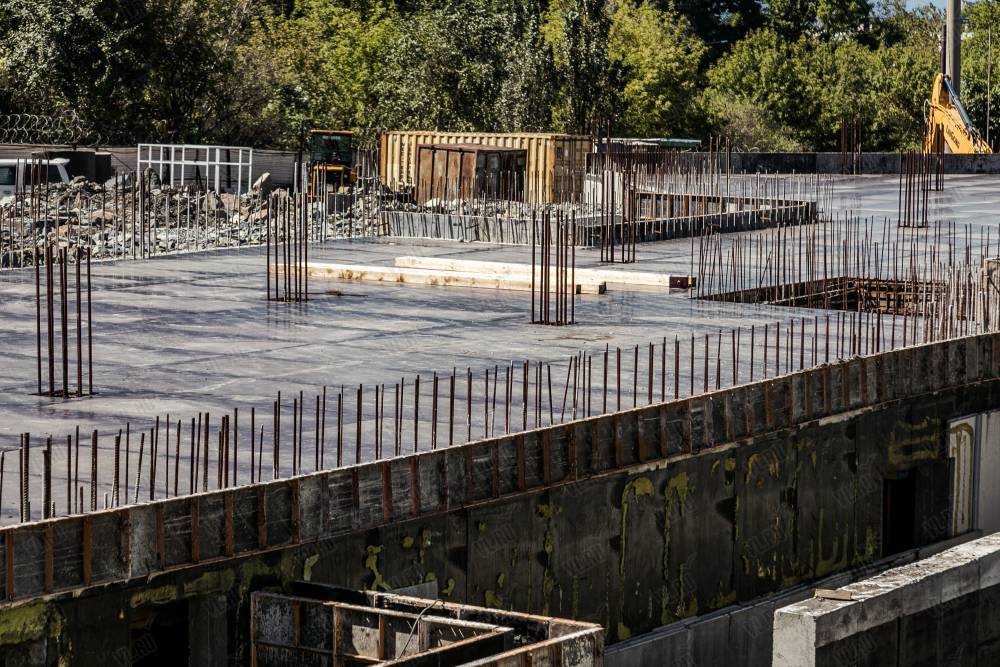

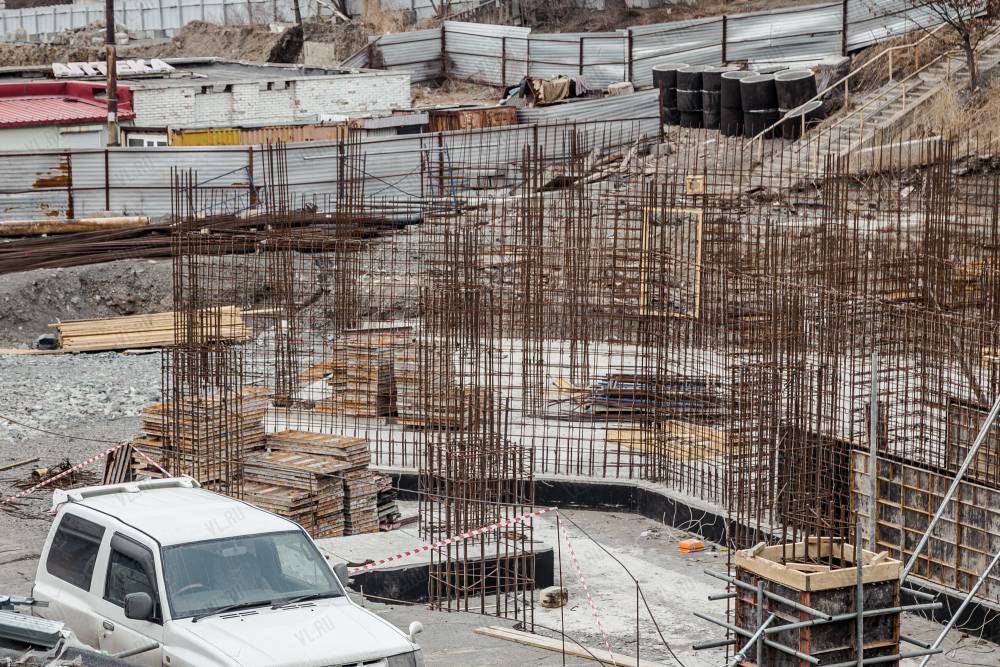

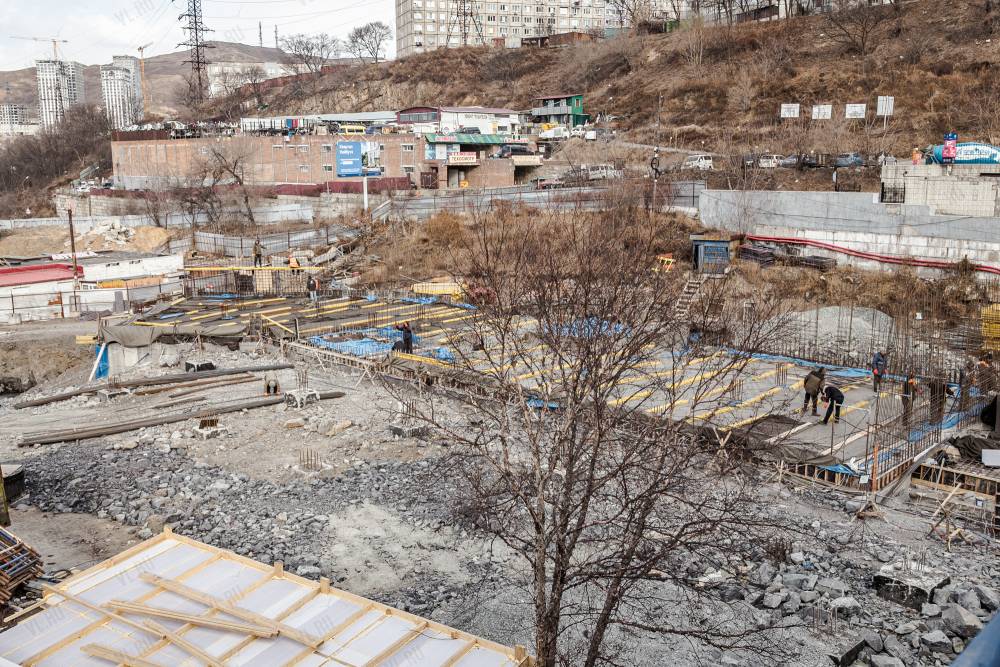

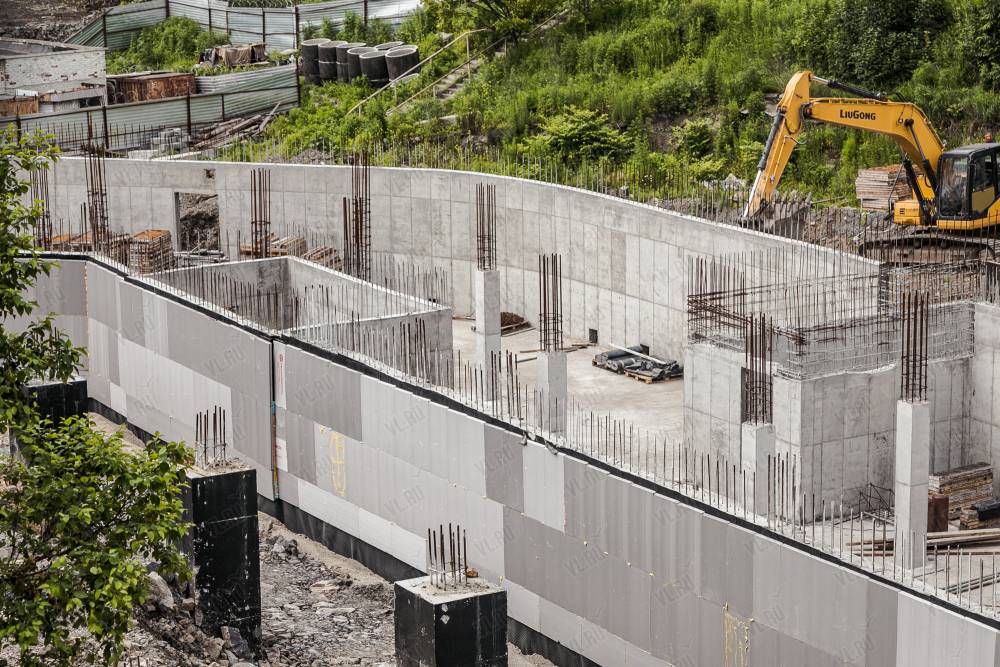

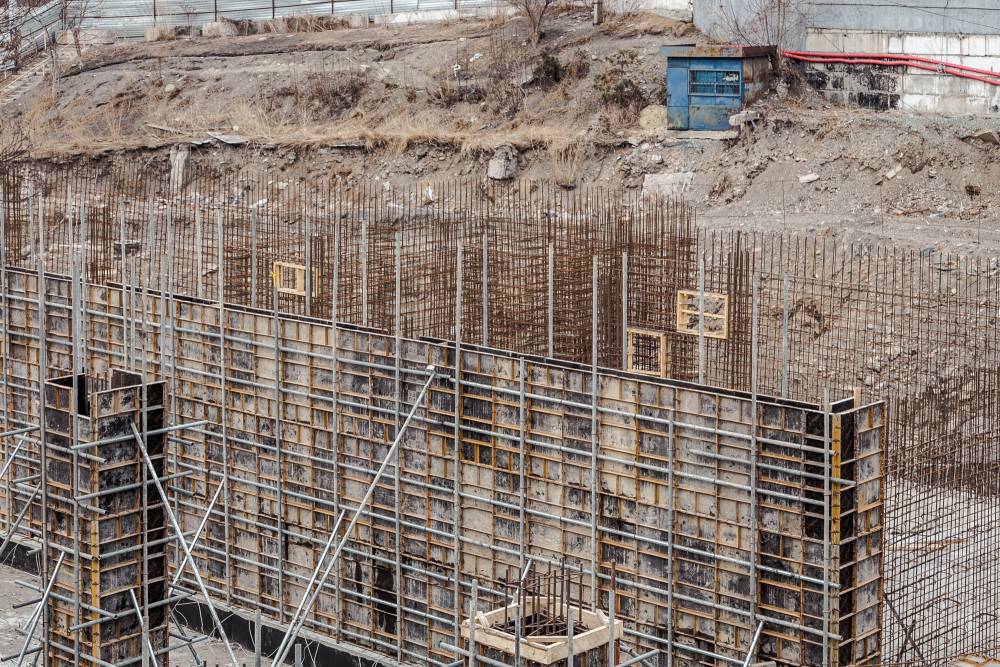

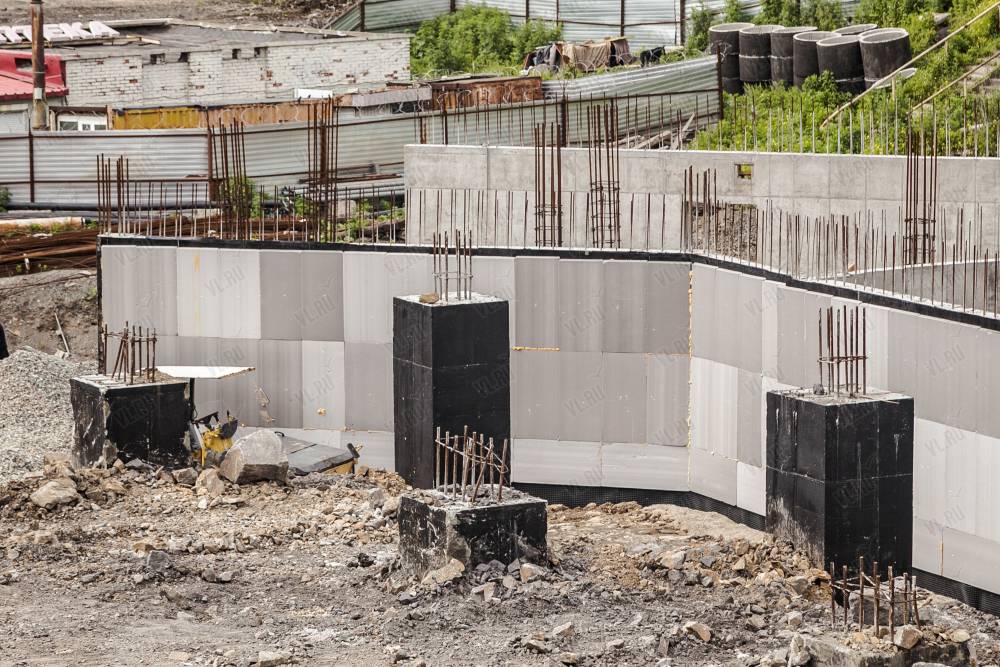

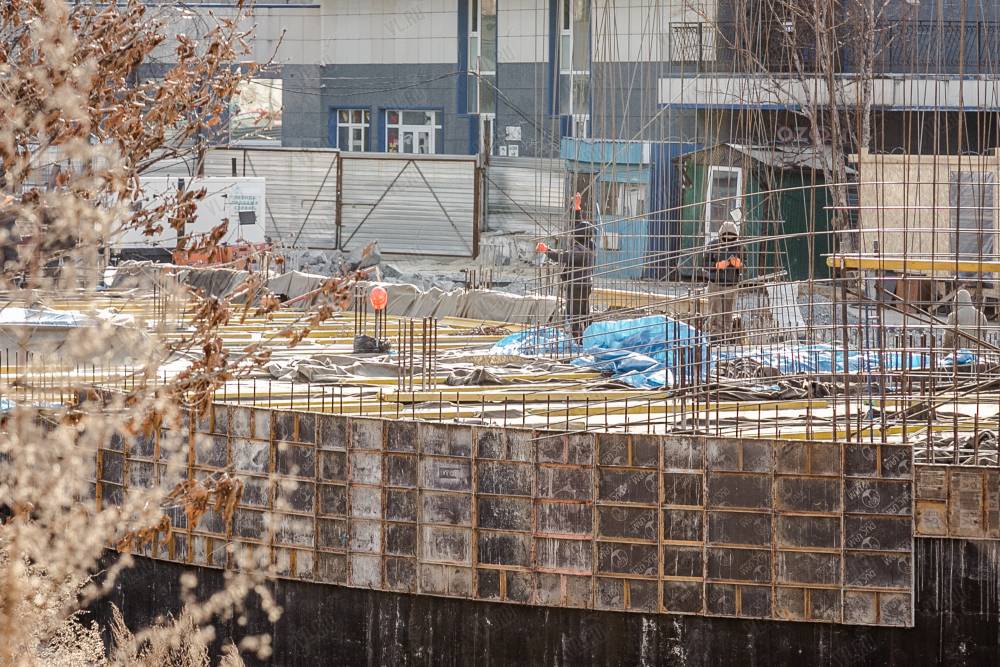

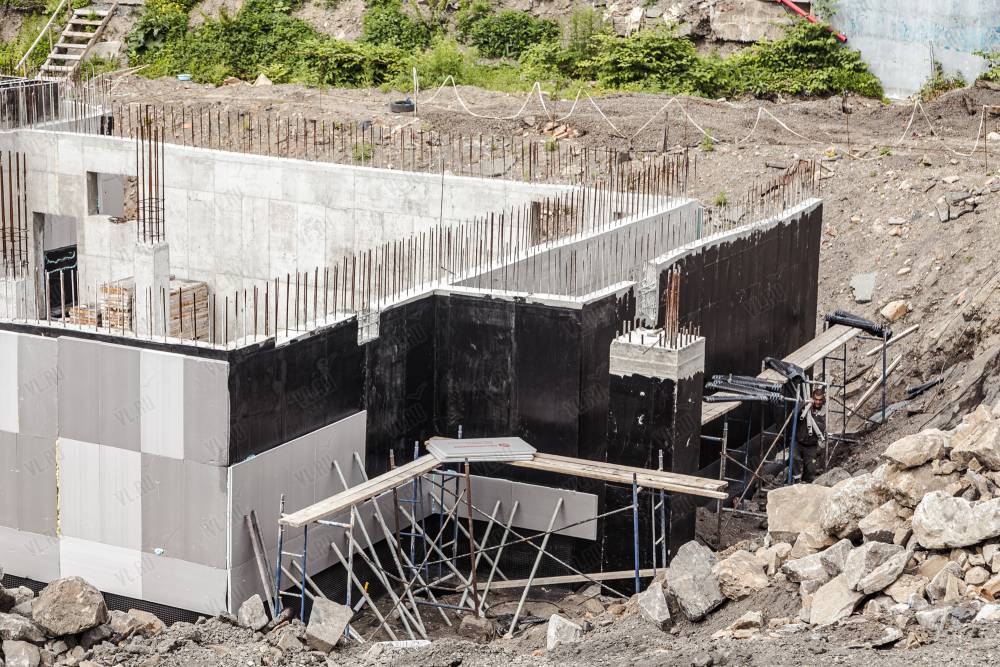

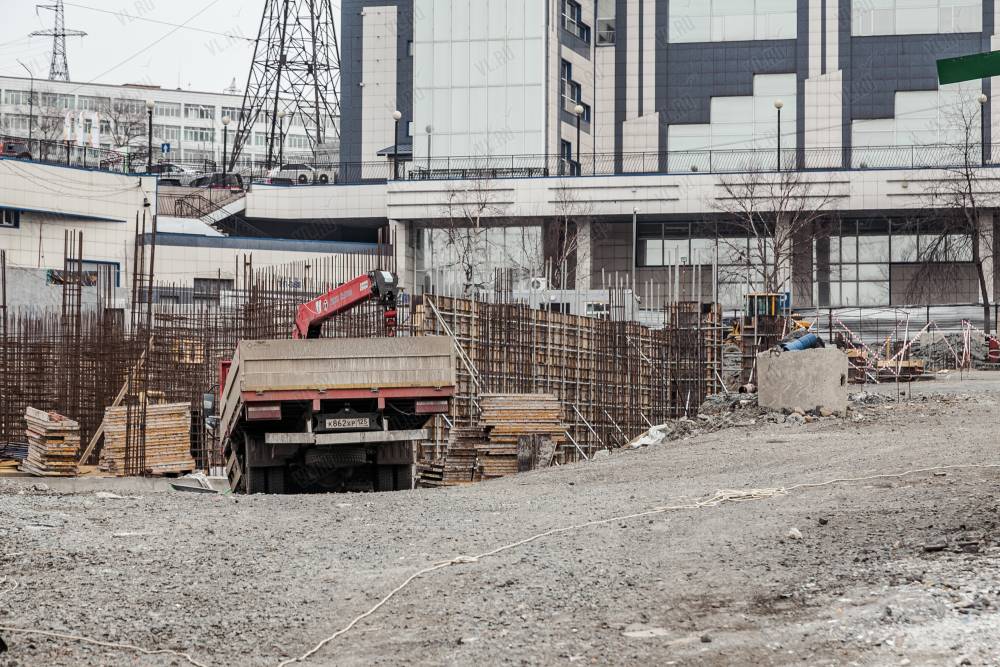

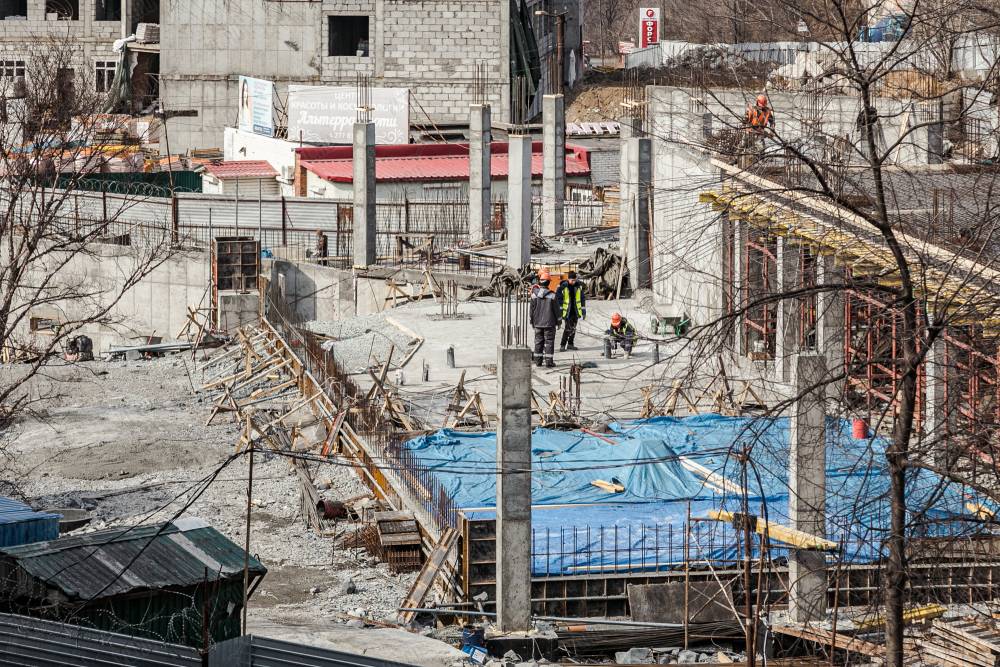

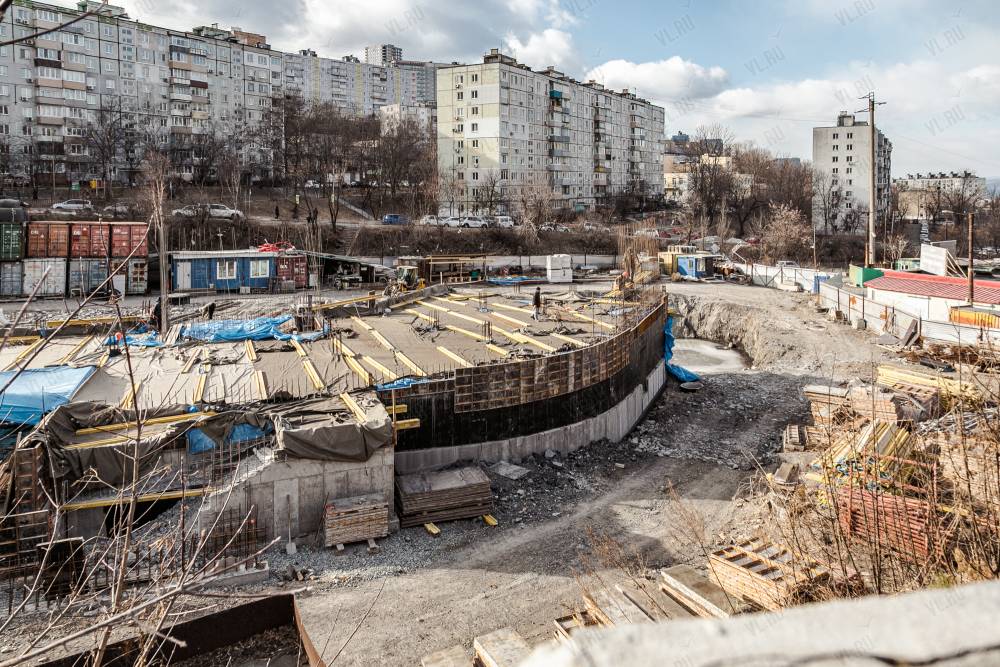

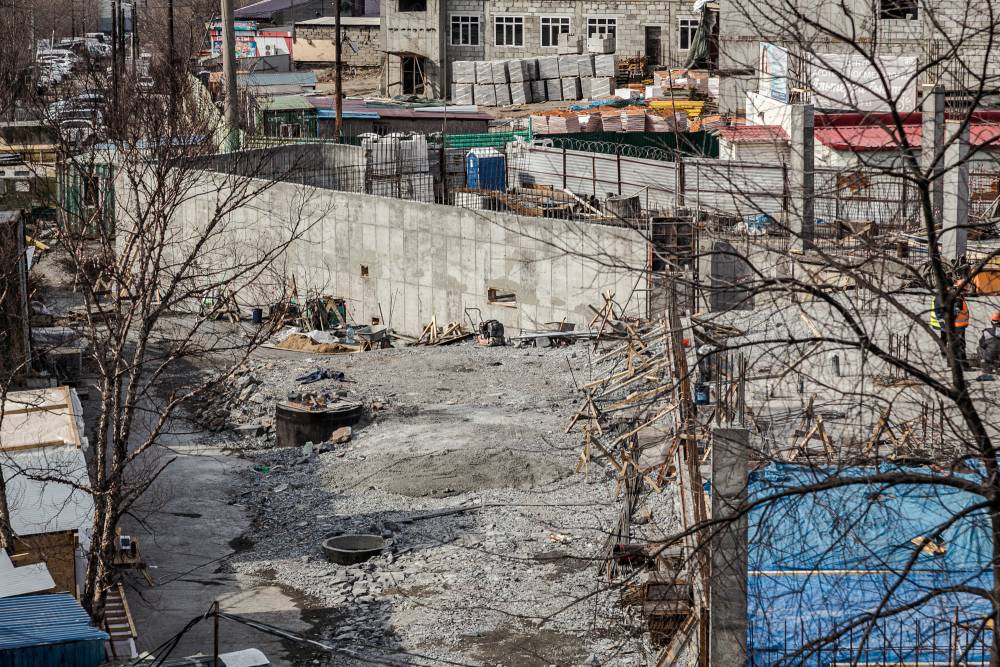

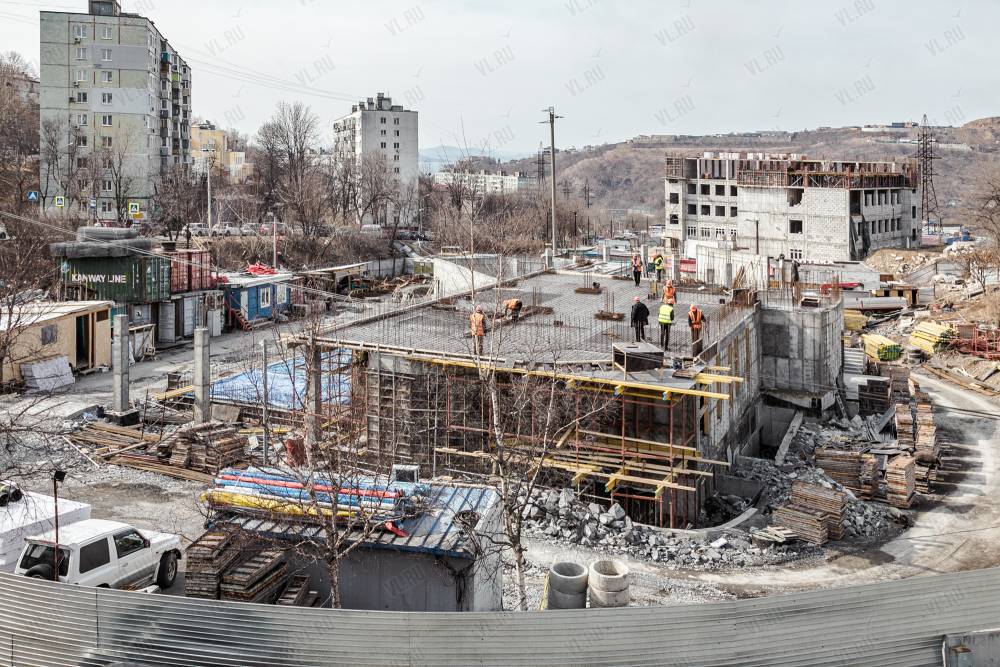

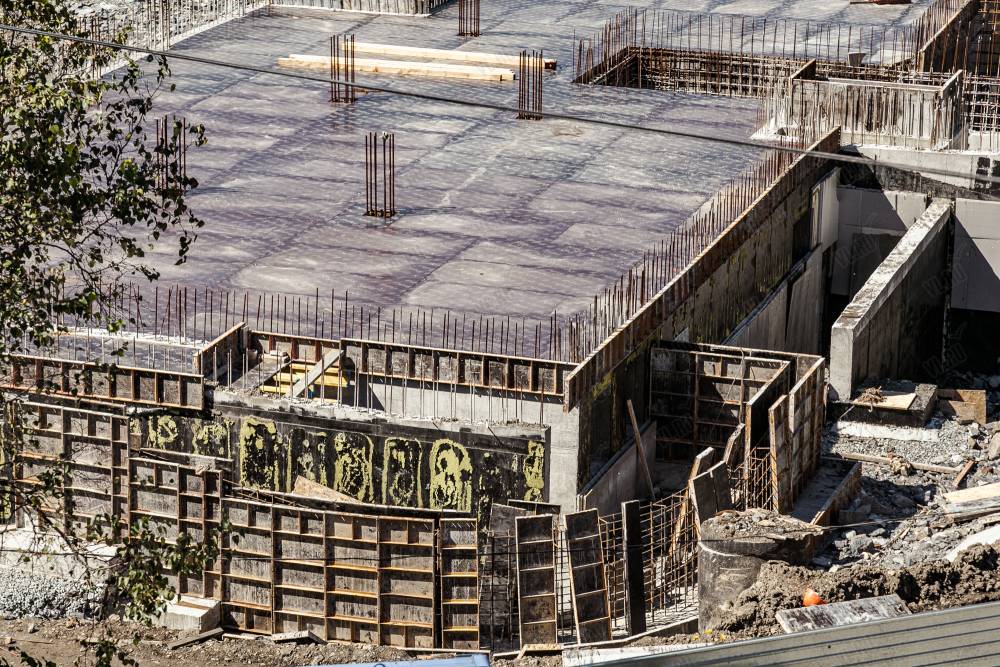

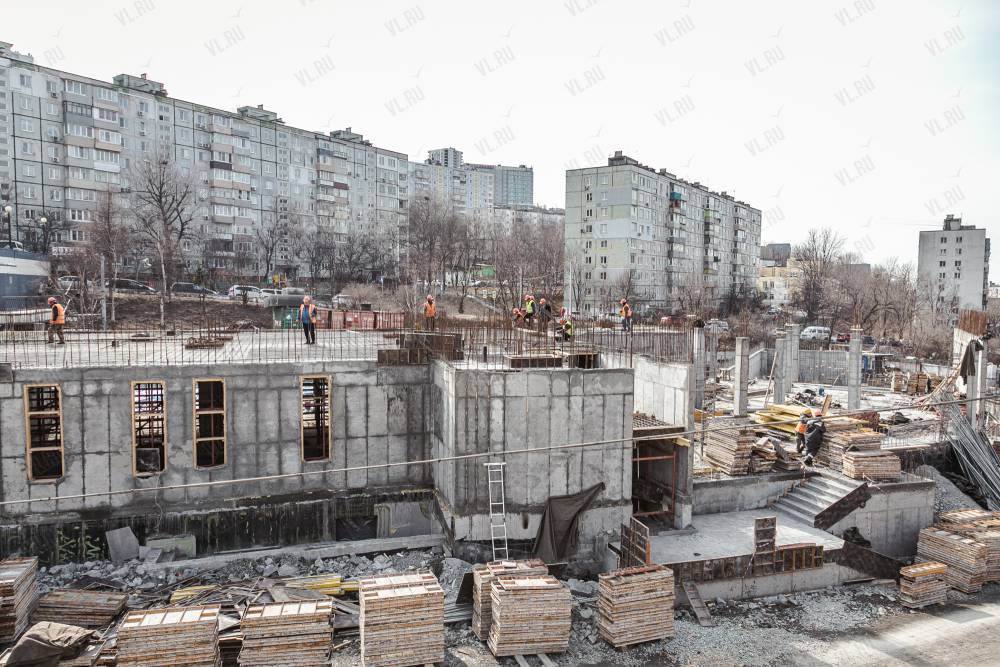

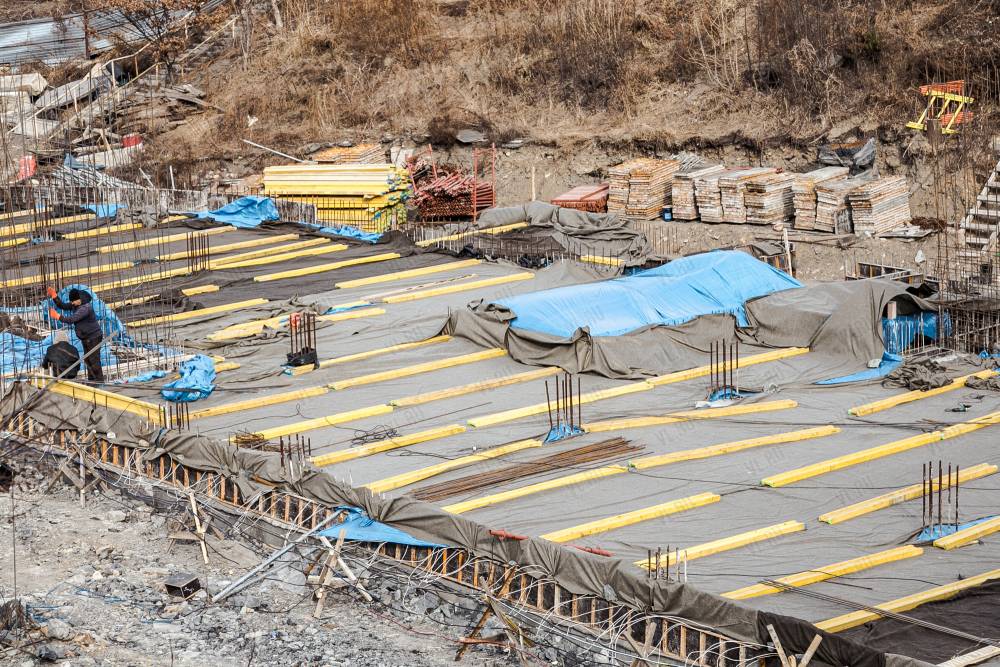

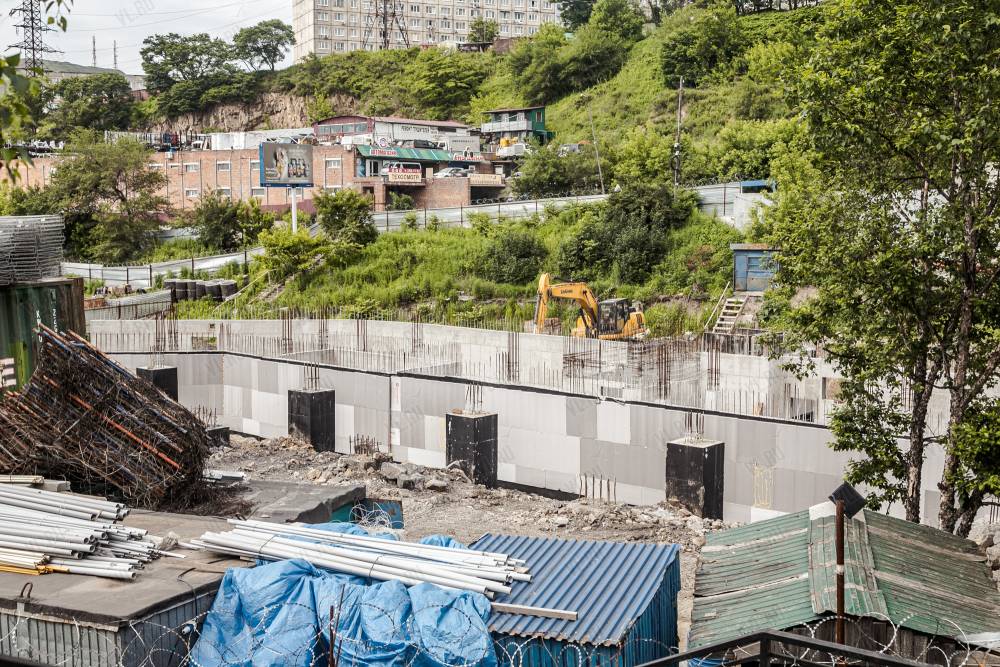

Новое здание филиала детской поликлиники №5 на Баляева во Владивостоке планируют открыть во втором квартале 2026 года. Сейчас (декабрь 2025 г.) готовность объекта составляет 49%. Выполнен монтаж оконных блоков, сейчас строители монтируют инженерные системы, готовят конструкции под устройство вентилируемого фасада, ведутся отделочные работы внутри здания.
Новости:
2026 год

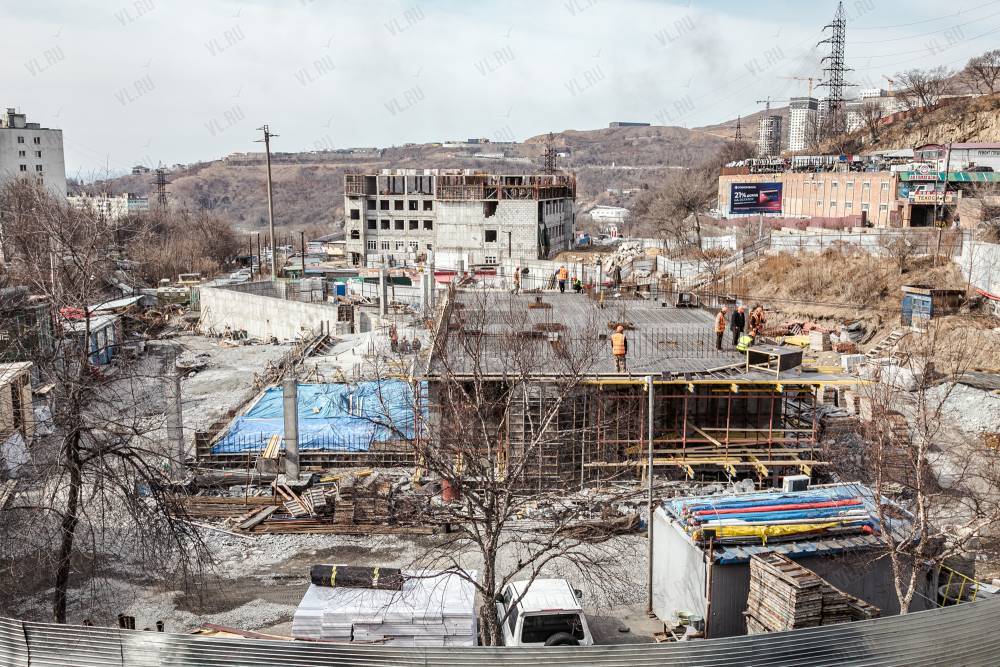

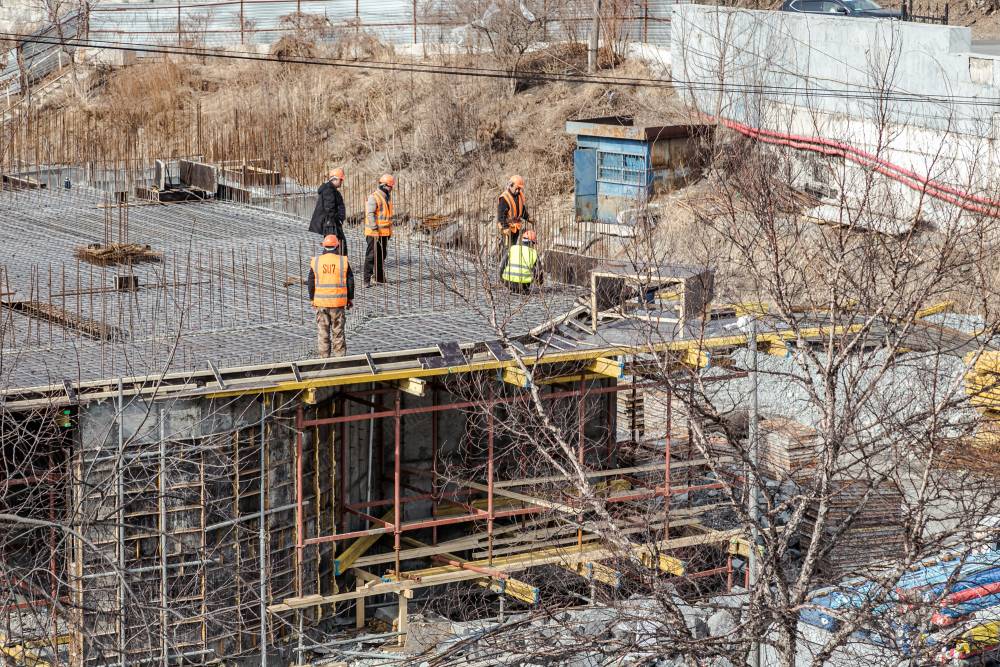

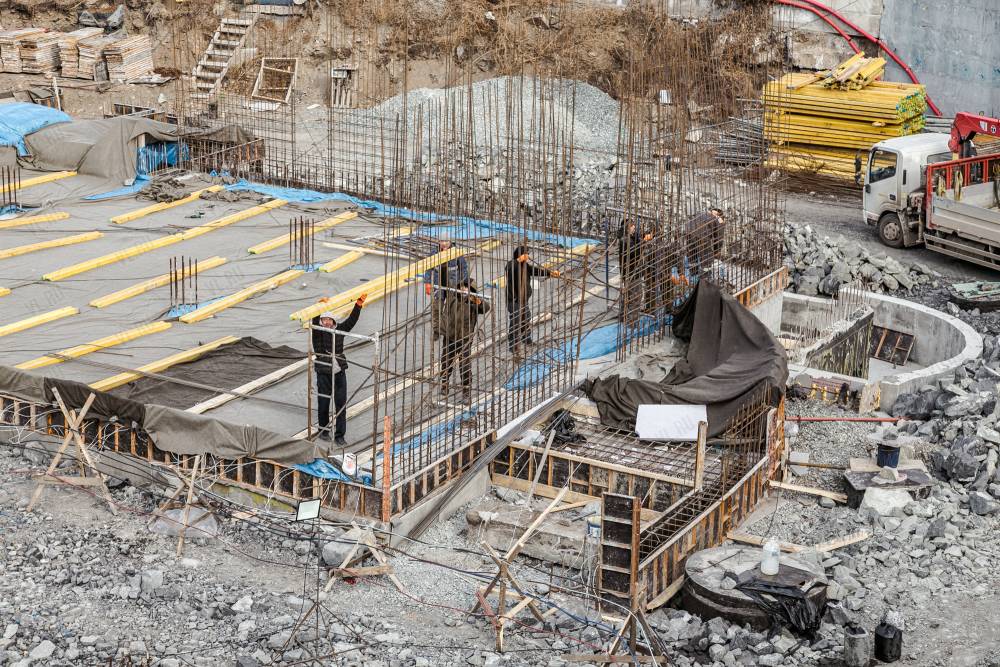

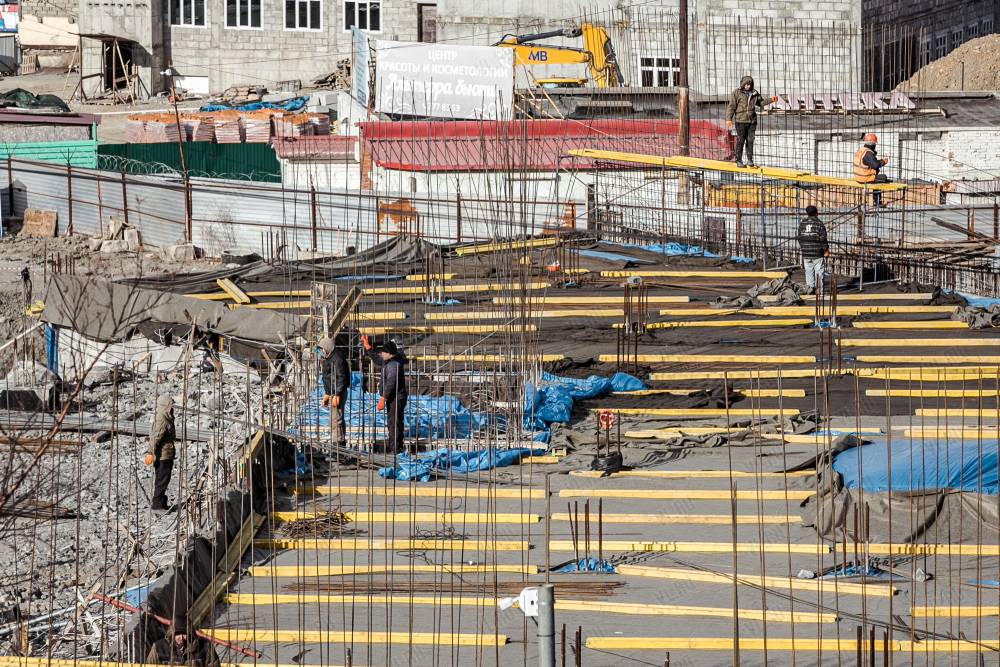

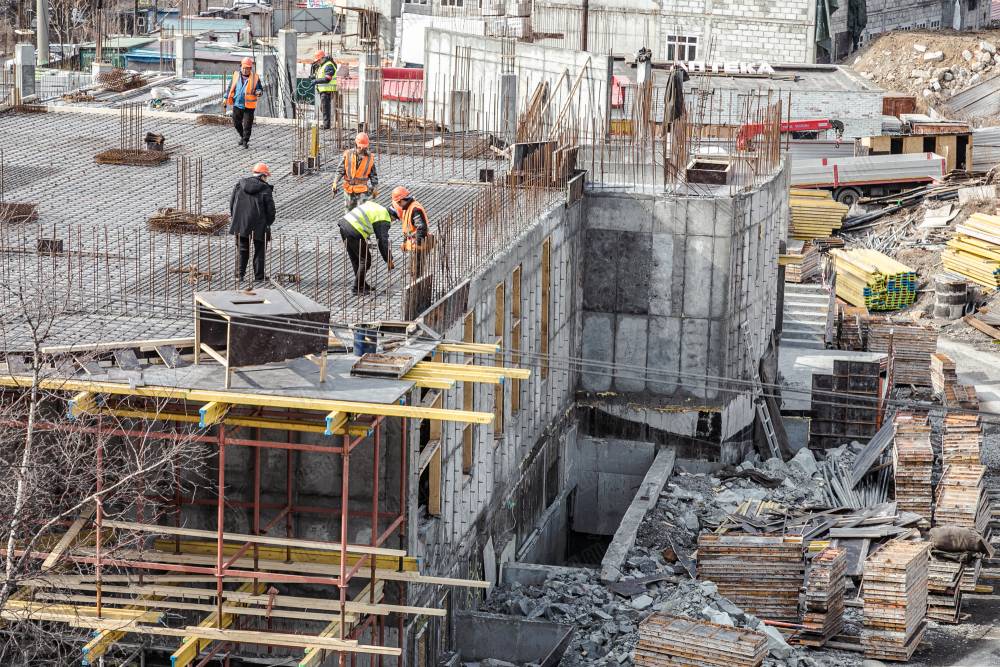

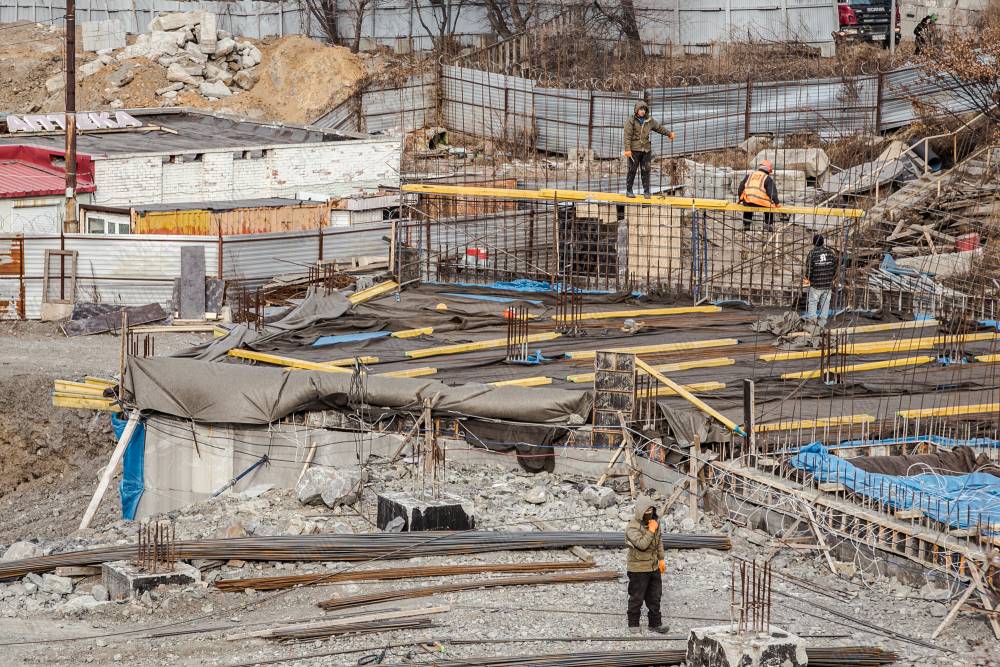

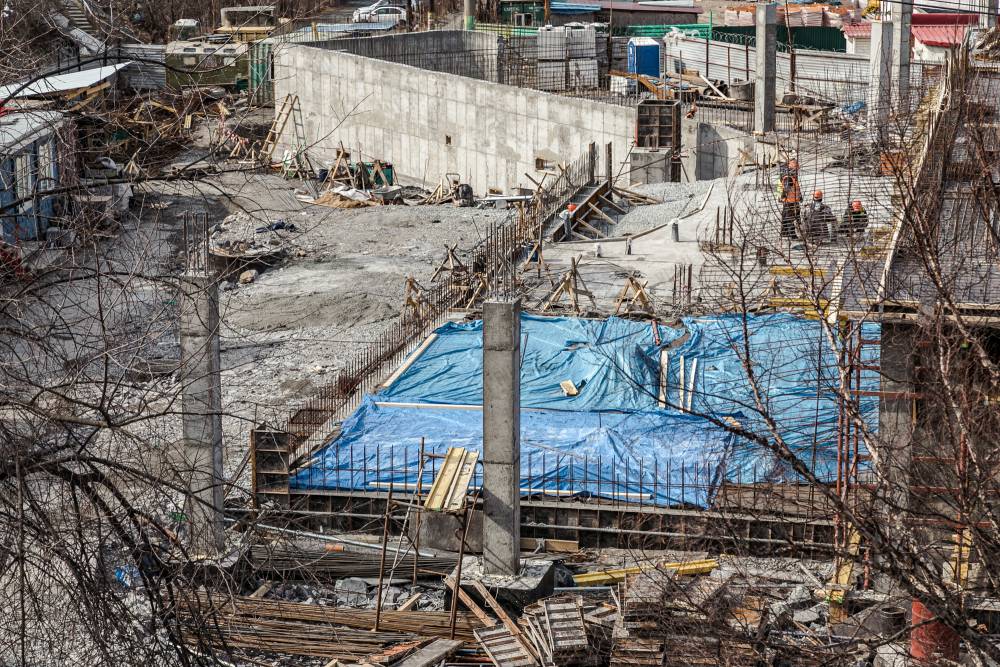

В строящейся детской поликлинике на Баляева завершили значительную часть внутренних работ.
2025 год
Детскую поликлинику № 5 на Баляева надеются открыть весной 2026 года.
2024 год

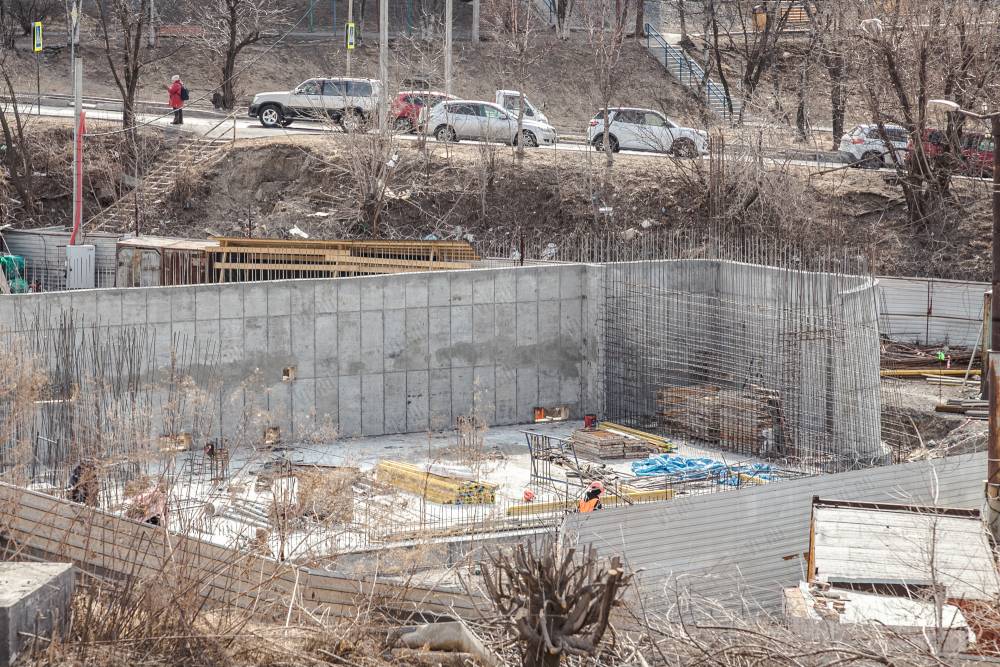

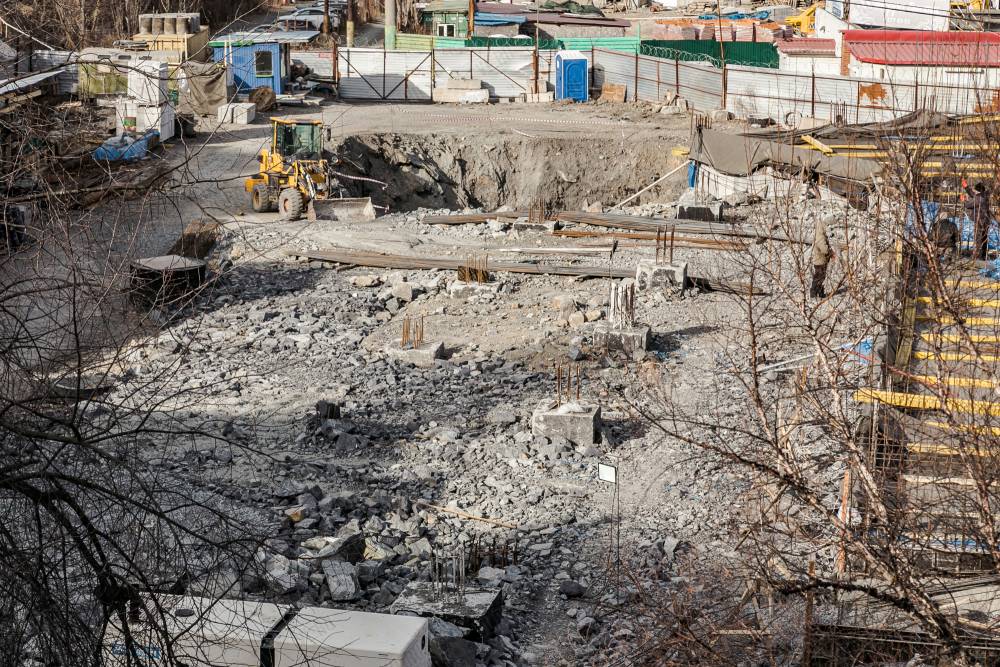

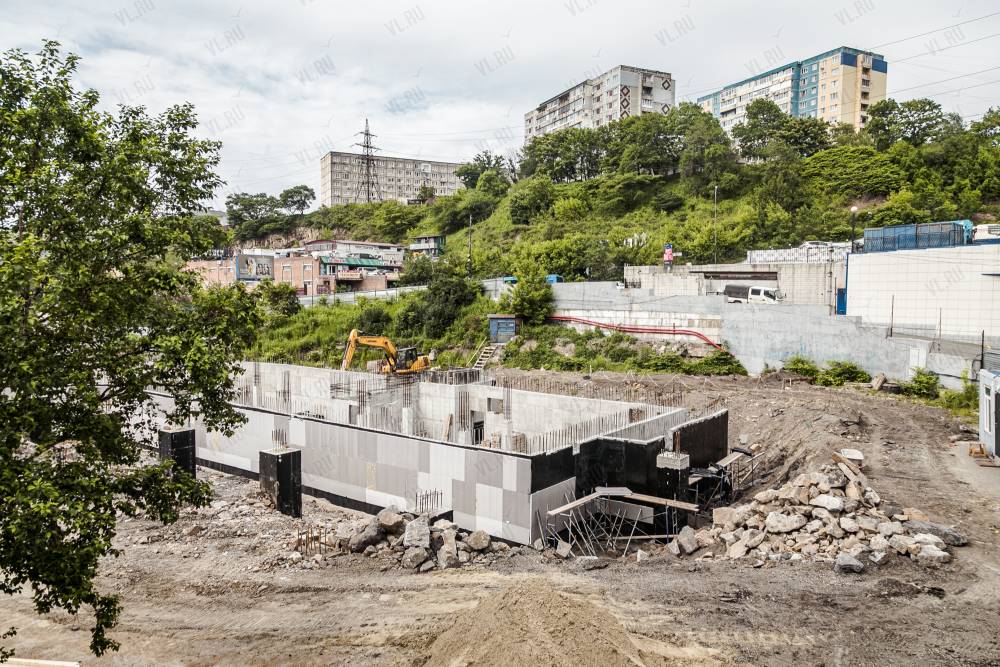

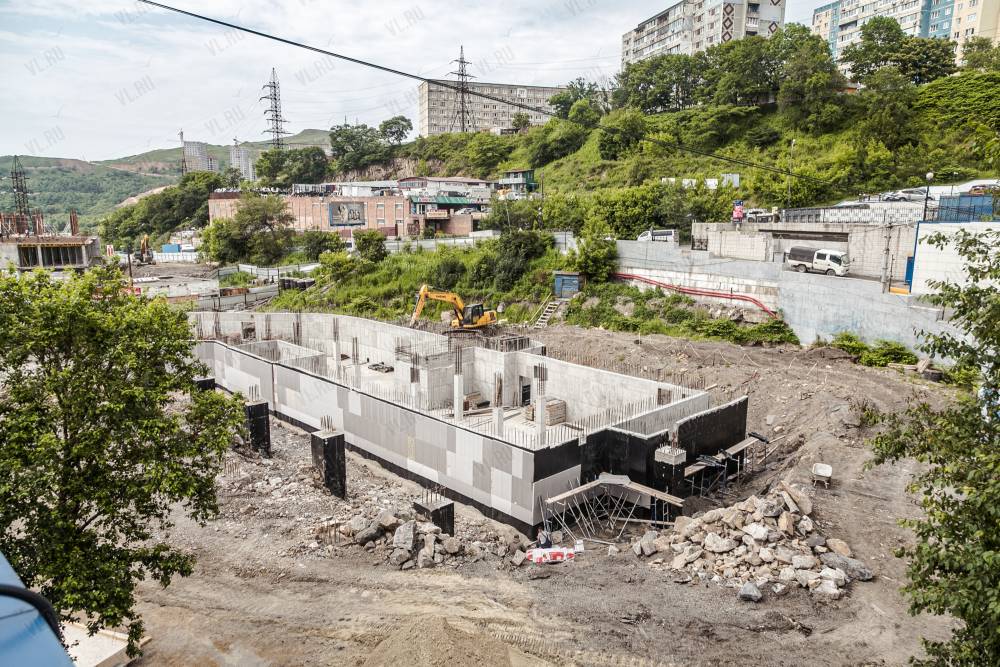

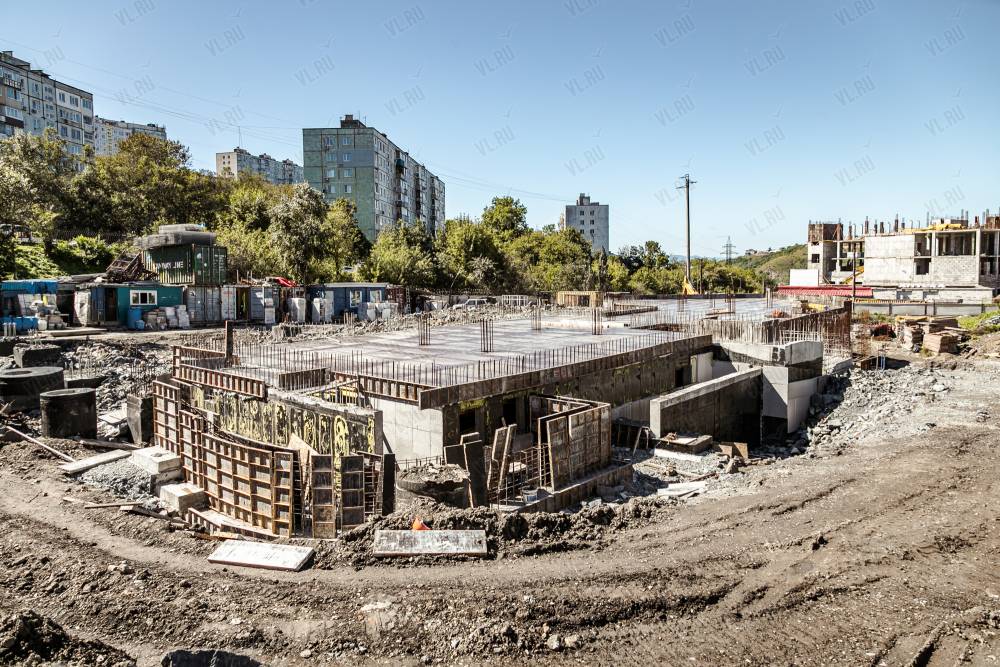

Прокуратура организовала проверку из-за медленного строительства поликлиник в районе Баляева.
